Umgestaltung Laurentiusplatz

Seit dem 18.02.2019 wird der Laurentiusplatz inklusive eines Teilbereiches der Münsterstraße umgestaltet. Für die Bauzeit sind ca. 18 Monate eingeplant. Es ist der zweite Abschnitt der Neugestaltung des Sendener Ortskerns.

Neben der barrierefreien Neugestaltung des Platzes werden die Schmutz- und Regenwasserkanäle saniert (Zuständigkeitsbereich Gemeinde Senden) und die Trinkwasserleitungen (Zuständigkeitsbereich Gelsenwasser AG) erneuert. Mit der Neugestaltung soll die Aufenthaltsqualität erhöht werden. Dazu wird z.B. um die Kirche ein „tanzendes Band“ errichtet: eine wellenförmige Mauer in einer Höhe von 30 – ca. 80 cm aus Betonstein, die gleichzeitig als Abgrenzung des Kirchplatzes zum Gesamtplatz dient und zum Verweilen einlädt. Die Linden im Bereich der Kirche bleiben erhalten und prägen auch das neue Bild des Platzes.

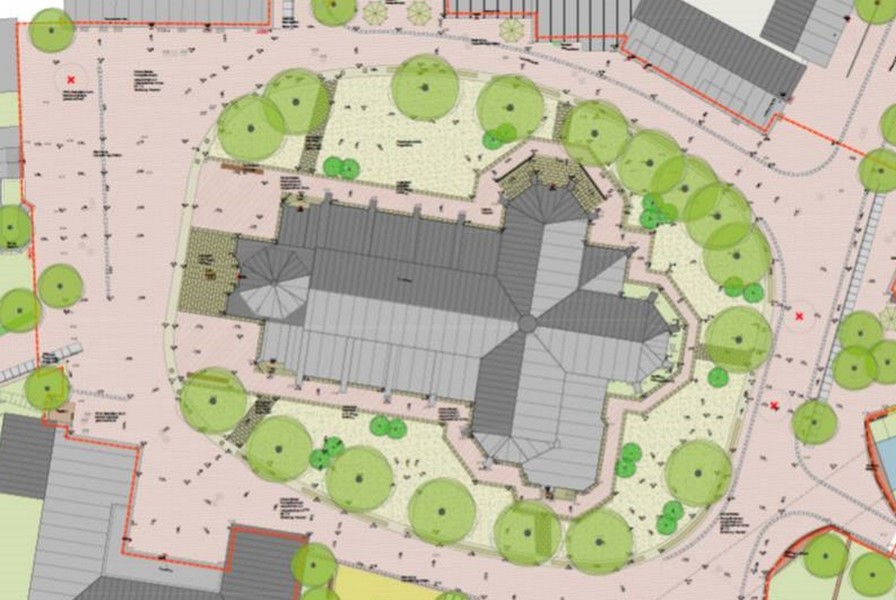

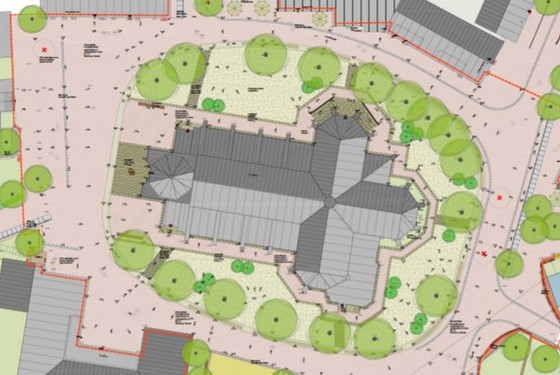

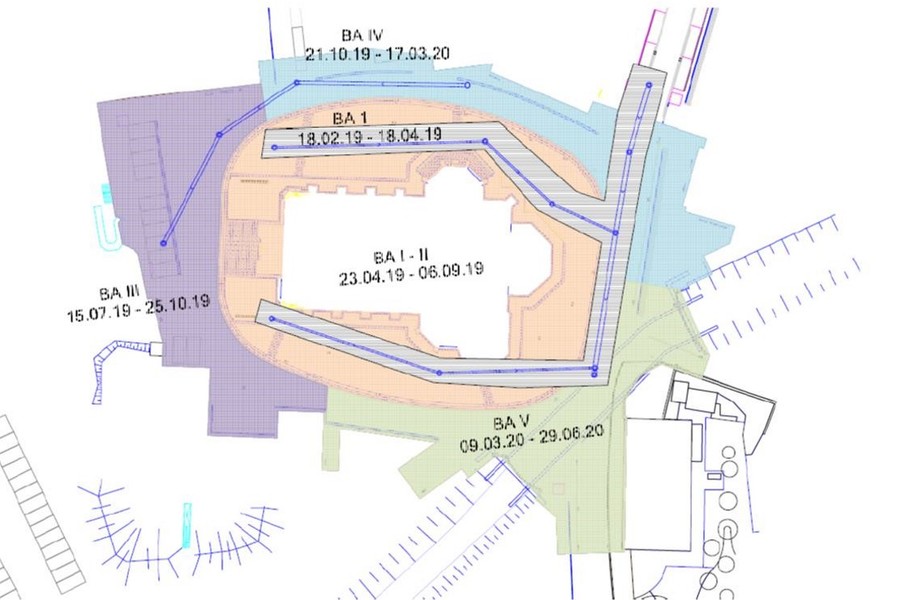

Die Maßnahme ist in fünf Abschnitte gegliedert (s. Abbildung) und wie folgt geplant, Plananpassungen sind möglich:


•    Bauabschnitt I (18.02.19 – 18.04.19) Kanalbau innerhalb der Münsterstraße und südl. und nördlich der Kirche


•    Bauabschnitt I und II (23.04.19 – 06.09.19) Platzgestaltung innerer Kirchplatz


•    Bauabschnitt III (22.07.19 – 25.10.19) Platzgestaltung Pfarrheim und Vorplatz Kita „Steverspatzen“


•    Bauabschnitt IV (21.10.19 – 17.03.20) Platzgestaltung nördlich der Kirche und Teilbereich der Münsterstraße


•    Bauabschnitt V (09.03.20 – 29.06.20) Platzgestaltung südliche Münsterstraße und Zufahrt Am Bürgerpark


Die ersten beiden Bauabschnitte spielen sich im direkten Umfeld der Kirche ab. Die Kirche bleibt jedoch während der gesamten Bauzeit barrierefrei erreichbar. Die Auswirkungen auf den Verkehr dürften zunächst gering sein, da weitestgehend mit Umfahrungen gearbeitet wird und keine Vollsperrungen erfolgen. Der Schulwegverkehr wird bei Bedarf umgeleitet.


Der Wochenmarkt (donnerstags vormittags) wird ab dem 21.02.2019 auf den bereits erneuerten Teil der Eintrachtstraße umziehen.

Dokumentation Baufortschritt

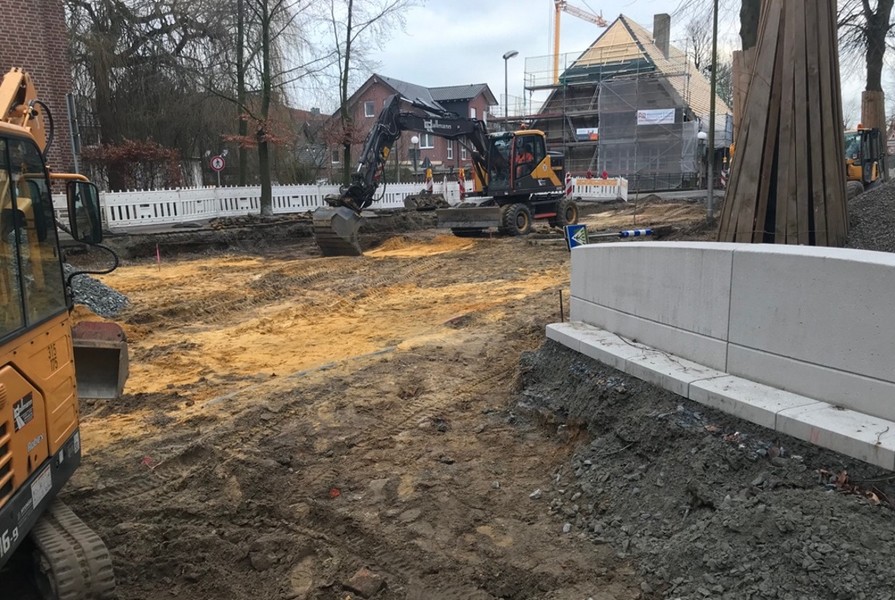

06.03.2020

Verzögerungen im Bauablauf

Die Arbeiten am Laurentiusplatz haben sich durch das schlechte Wetter und Lieferengpässe verzögert. Die Sperrung der Verbindung von der Herrenstraße bis zur Münsterstraße bleibt daher länger gesperrt als geplant. Auch die Stellplätze vor der Kita „Steverspatzen“ sind in der Phase nicht erreichbar. Die Gemeindeverwaltung rechnet jetzt mit der Freigabe des Teilstücks Anfang bis Mitte April.

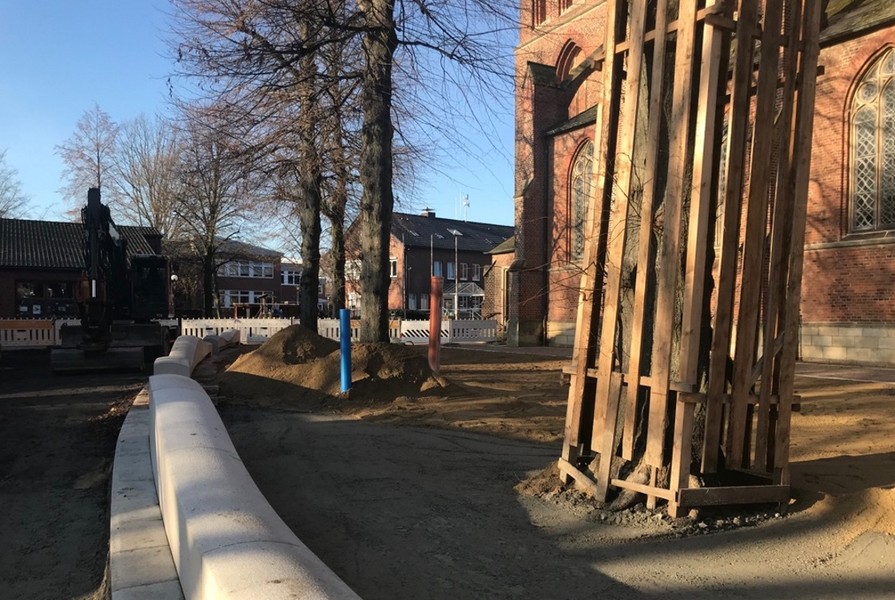

Wie bereits im vorherigen Bauabschnitt kann die Herrenstraße bis zur Abzweigung Frauenstraße ohne Einschränkung genutzt werden. Der Verkehr wird wieder über den Parkplatz der Frauenstraße geleitet. Die Herrenstraße kann bis zur Laurentiuskirche befahren werden, es besteht jedoch ab der Abzweigung zur Frauenstraße keine Wendemöglichkeit.


Die Sperrung der Münsterstraße auf verschiedenen Abschnitten wird noch bis zum Sommer erforderlich sein.

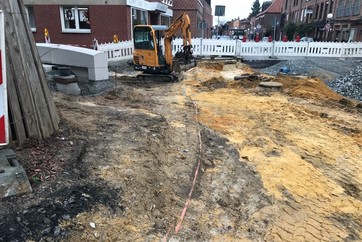

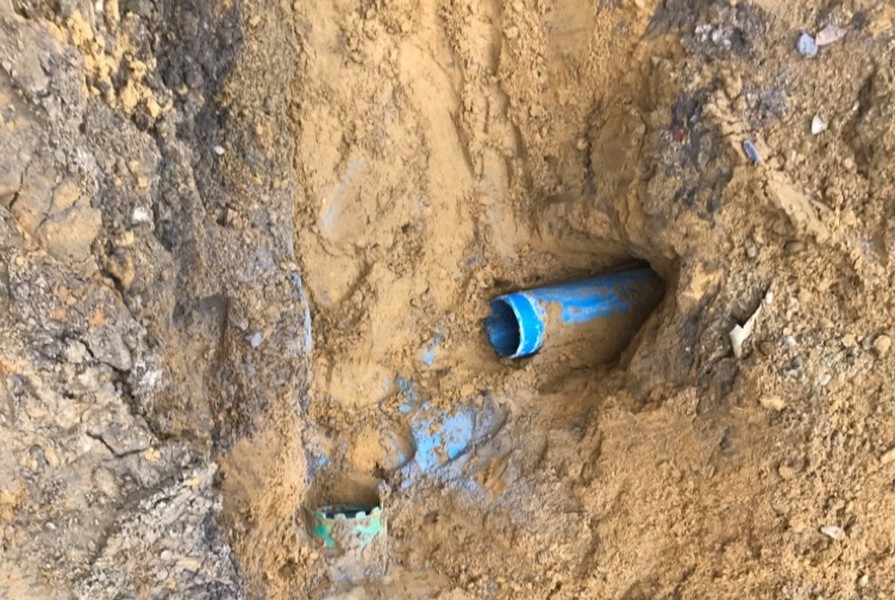

23.01. und 24.01.2020

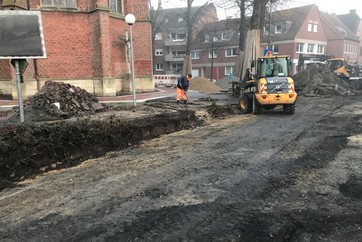

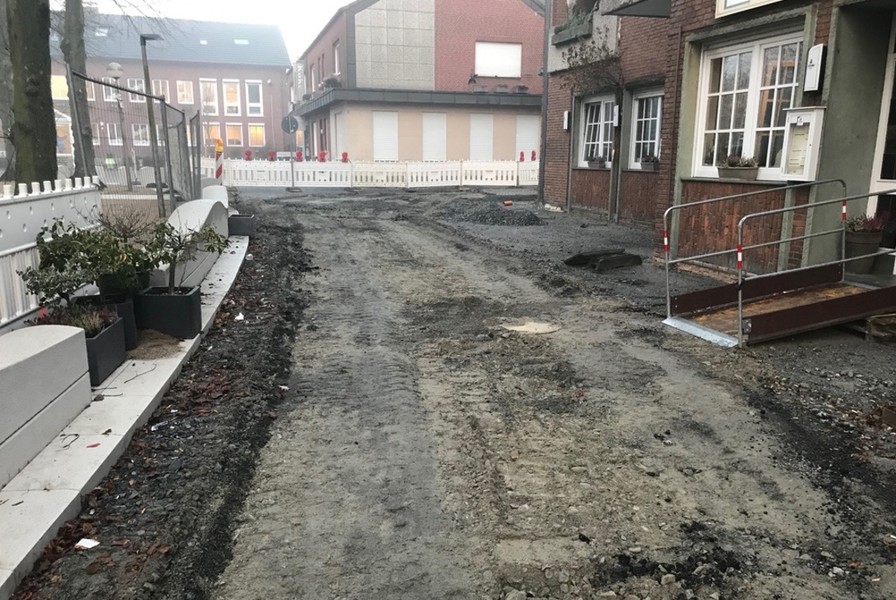

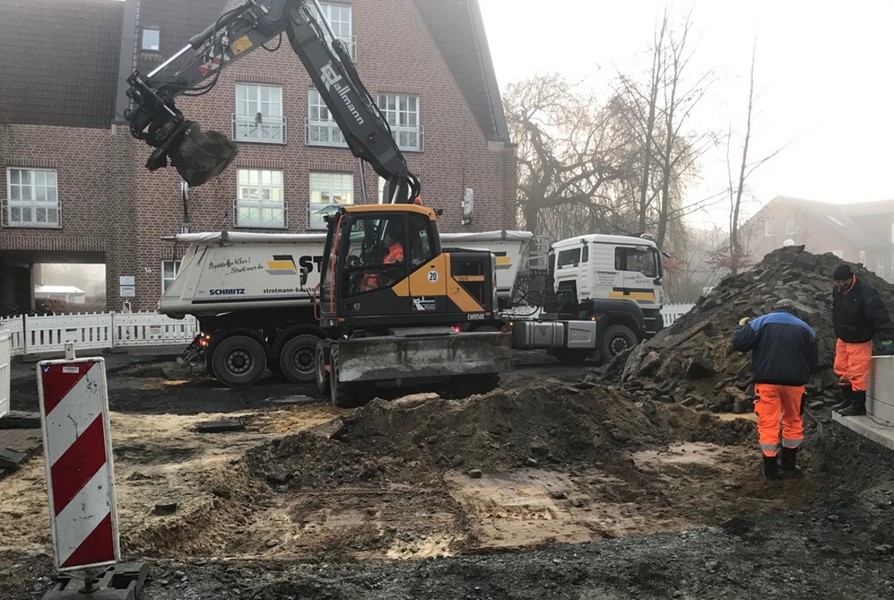

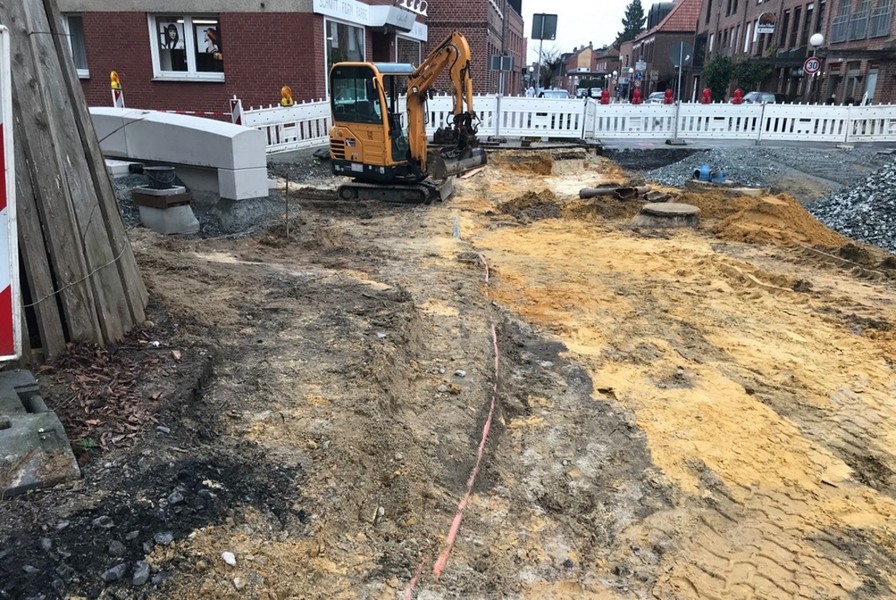

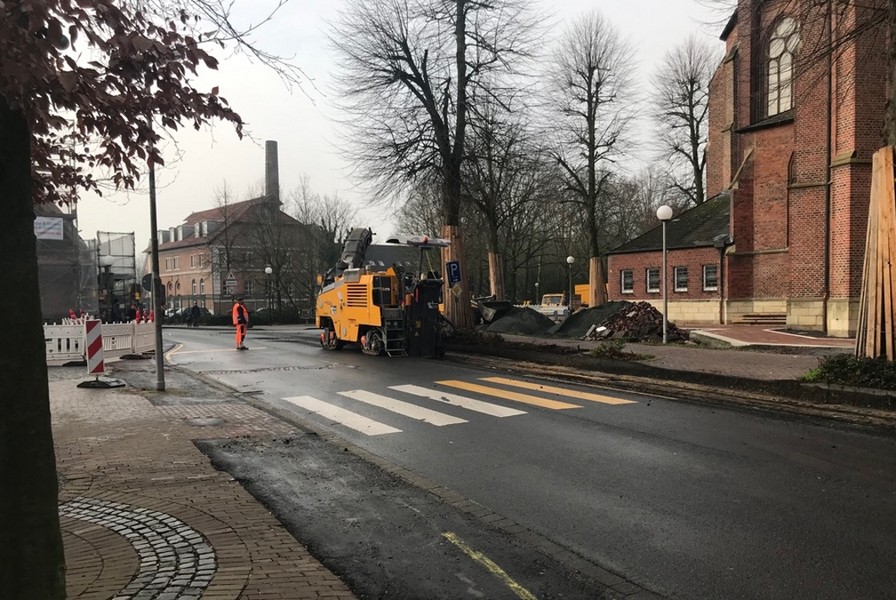

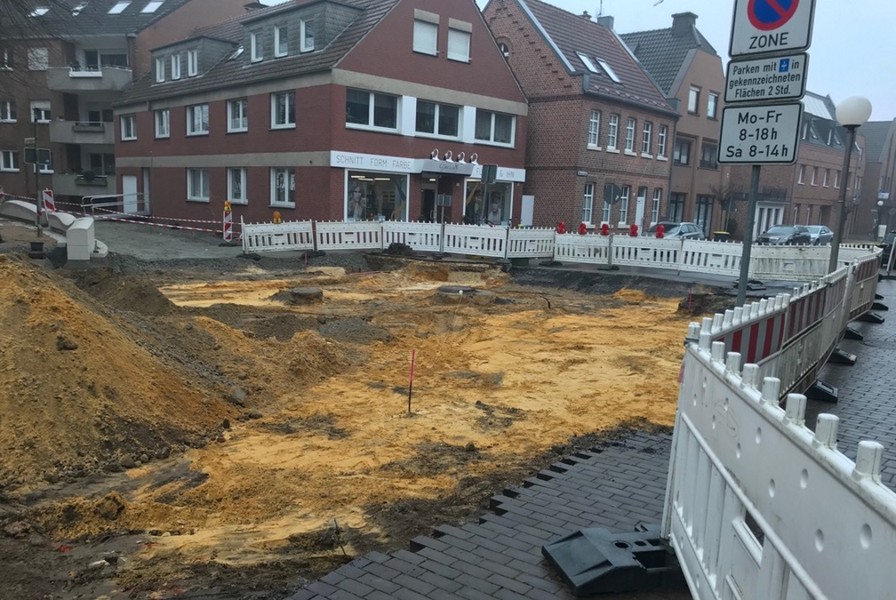

Am 20.01.2020 hat die Firma Dallmann die Arbeiten nach der Winterpause wieder aufgenommen. Die Verbindung von der Herrenstraße zur Münsterstraße wurde gesperrt, sowie die Münsterstraße im Bereich Kirche und Gaststätte "Journal".

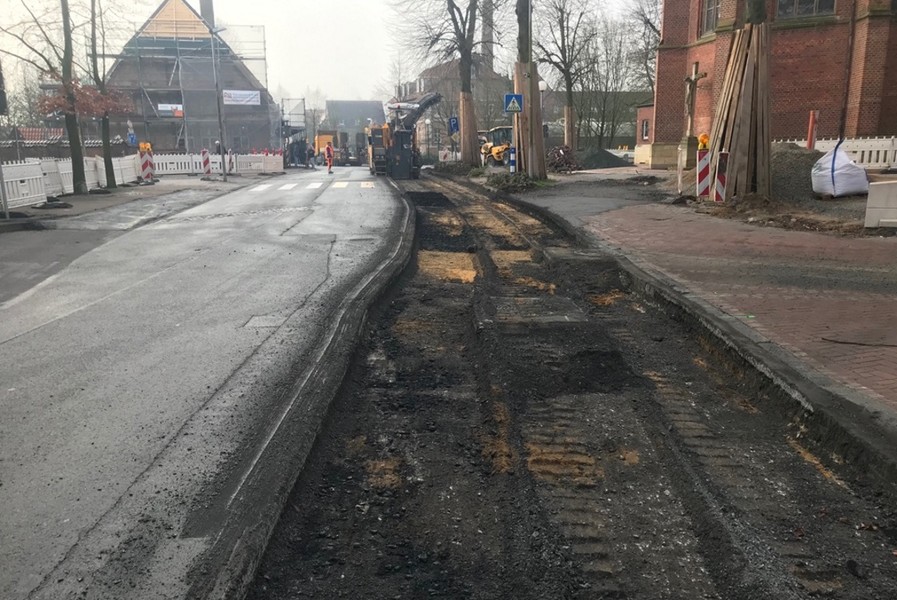

Der Asphalt auf der Münsterstraße wird entfernt, das Pflaster auf der Herrenstraße aufgenommen. Der vorhandene Unterbau wird ausgekoffert und Arbeiten an den  Ver- und Entsorgungsleitungen begonnen.

Folgende Pressemitteilung vom 10.01.2020 schildert die weitere Bauplanung:


Baustelle am Laurentiusplatz und an der Münsterstraße:
Arbeiten gehen weiter, Straßensperrungen nötig


Die gute Nachricht zuerst: Die Arbeiten am Laurentiusplatz und an der Münsterstraße werden nach der Pause über die Feiertage und den Jahreswechsel mit Schwung wie-der aufgenommen. Das bedeutet im Umkehrschluss auch eine schlechte Nachricht, denn für die Fortsetzung der Maßnahme zur Neugestaltung des Sendener Ortskerns müssen wieder Umleitungen und Straßensperrungen eingerichtet werden.

Wann geht es los? Und was passiert da?
Ab Mittwoch (15.Januar) werden Vorbereitungen getroffen und die Baustellen eingerichtet. Ab dem 20. Januar (Montag), wird die Verbindung von der Herrenstraße bis zur Münsterstraße gesperrt. Auch die Stellplätze vor der Kita „Steverspatzen“ sind in der Phase nicht erreichbar. Die Dauer der Sperrung hängt zu dieser Jahreszeit stark von der Witterung ab, die Gemeinde rechnet mit maximal 8 Wochen. Im Bereich der Fahrbahn zwischen Herrenstraße und Laurentiusplatz wird dann die Pflasterung erstellt. Außerdem werden die nötigen Entwässerungsrinnen gesetzt.

Wie bereits im vorherigen Bauabschnitt kann die Herrenstraße bis zur Abzweigung Frauenstraße ohne Einschränkung genutzt werden. Der Verkehr wird wieder über den Parkplatz der Frauenstraße geleitet. Die Herrenstraße kann bis zur Laurentiuskirche befahren werden, es besteht jedoch ab der Abzweigung zur Frauenstraße keine Wen-demöglichkeit.

Sperrung der Münsterstraße bis zum Frühsommer
Ebenfalls ab dem 20.Januar wird die Münsterstraße auf dem Abschnitt zwischen der St. Laurentiuskirche und der Gaststätte Journal voll gesperrt. Eine Umleitungsstrecke wird ausgeschildert. Die Mariengrundschule, das Joseph-Haydn-Gymnasium, der Parkplatz westlich des Pfarrzentrums und der EDEKA-Markt sind dadurch nur über die B 235 und die Mühlenstraße, zu erreichen.

Fußgänger und Radfahrer können die Münsterstraße im Bereich der Vollsperrung weiter nutzen. Auch die Fuß- und Radwegverbindung vom Parkplatz am Rathaus / Dümmer in Richtung Schulen, Kirche und EDEKA-Markt können weiterhin genutzt werden.

Erwin Oberhaus, der die Baustelle bei der Gemeinde Senden betreut, erklärt, warum bis zum Frühsommer Sperrungen auf verschiedenen Abschnitten der Münsterstraße nötig werden: „Zuerst wird im Januar das Teilstück zwischen Journal und Kirche bear-beitet. Später wandert die Baustelle auf der Münsterstraße weiter Richtung Edeka Markt und auch in die Zufahrtstraße „Am Bürgerpark“. So können wir den Unterbau der Straße erneuern und dabei alle Bestimmungen zur Arbeitssicherheit einhalten.“ Der Fachmann fügt hinzu: „Ich bin zuversichtlich, dass die Sendener Bürgerinnen und Bürger mit den Einschränkungen umgehen können und auch die betroffenen Geschäfte in dieser Zeit weiter unterstützen.“



14.11.2019

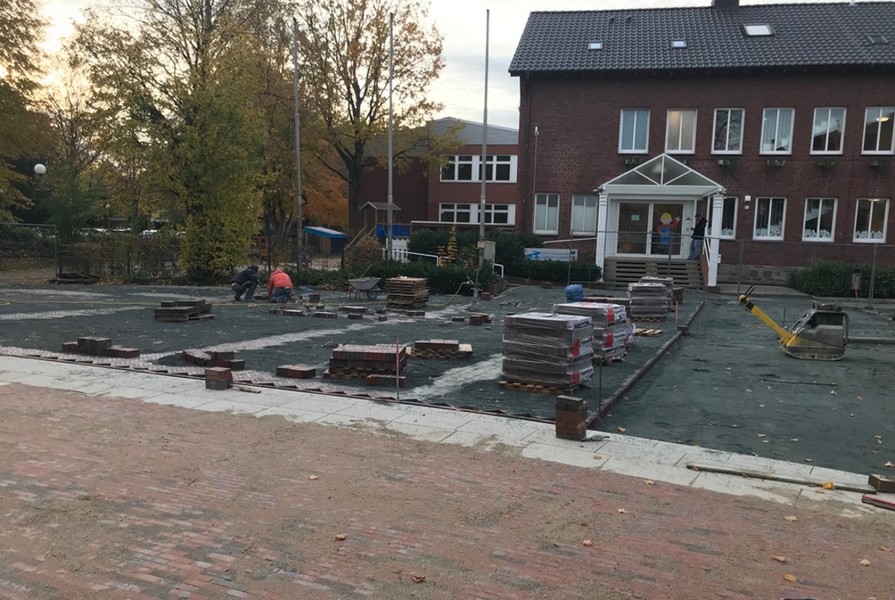

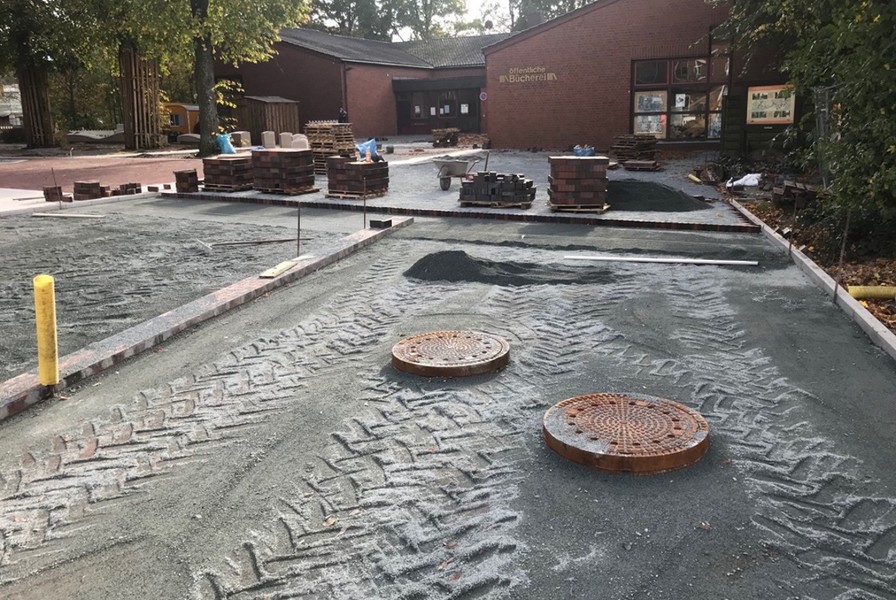

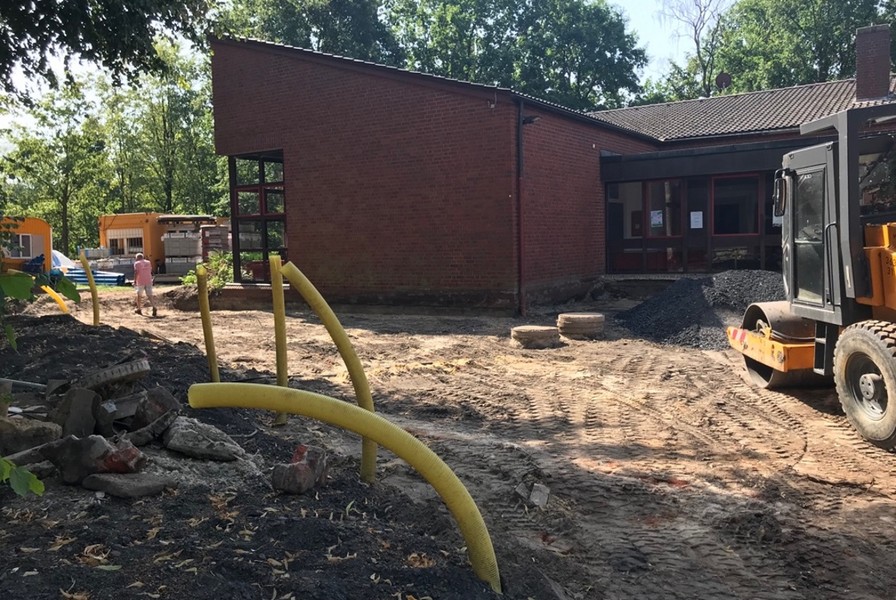

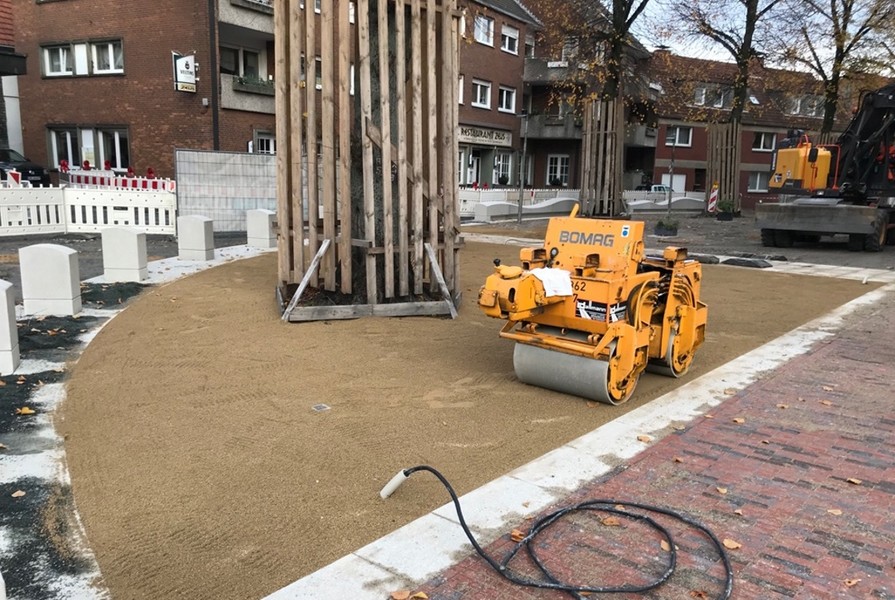

Die Klinkerfläche vor dem Kindergarten "Steverspatzen" wird gestaltet und wassergebundene Zwischenflächen angelegt.

29.10.2019

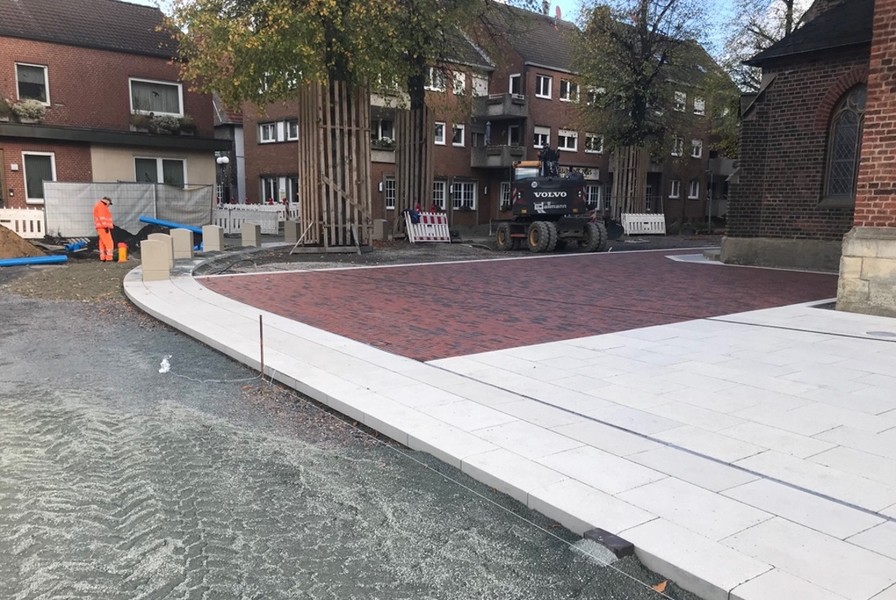

Die Klinkerpflasterung im Bereich des Kirchplatzes nimmt Formen an. Durchbrochen werden die rot-schwarzen Klinkerflächen von hellen Betonelementen.

20.09.2019

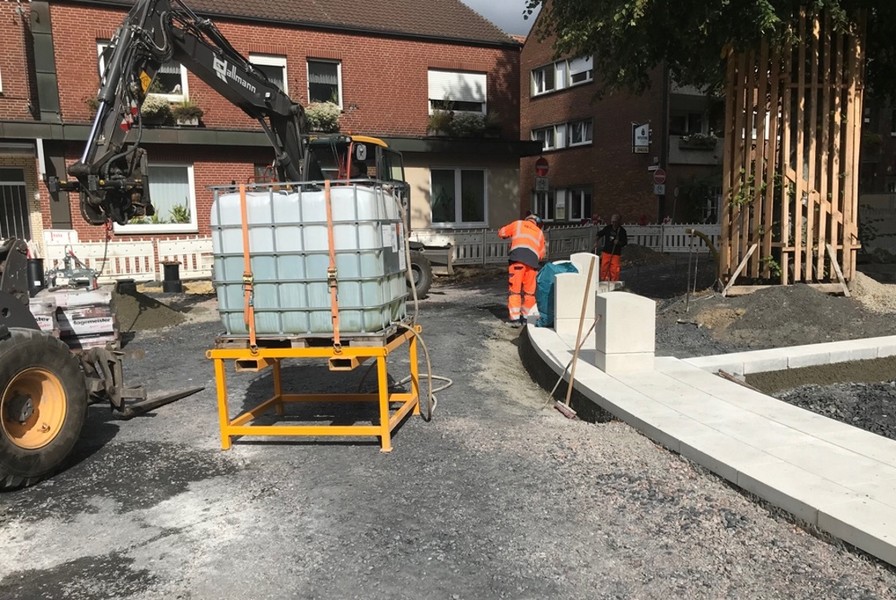

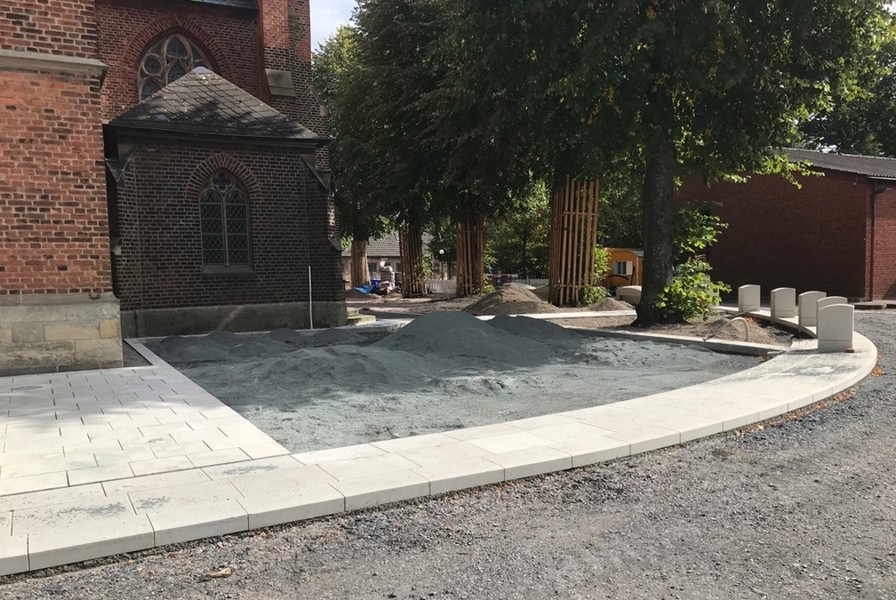

Betonsteinpoller werden im Bereich des Kirchenvorplatzes gesetzt. Sie durchbrechen das gestalterische Element des "tanzenden Bandes" und nehmen es gleichzeitig in anderer Form wieder auf.

02.09.2019

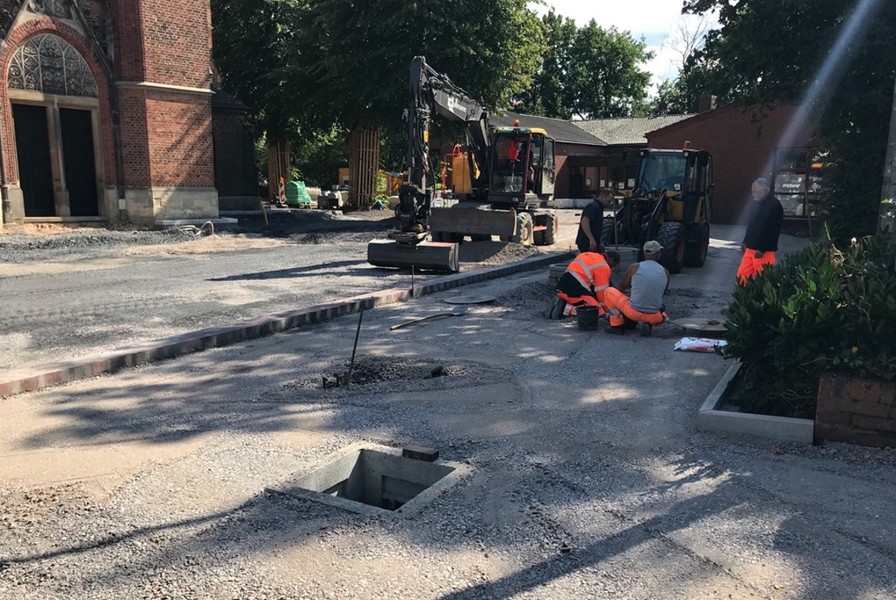

Zur Entwässerung der Flächen werden die Vorbereitungen für Entwässerungsrinnen durchgeführt.

29.08.2019

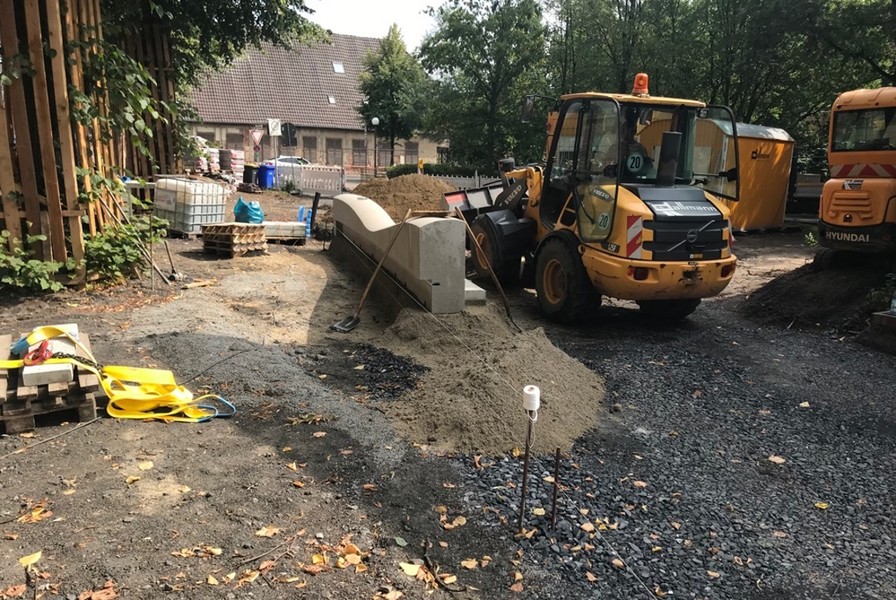

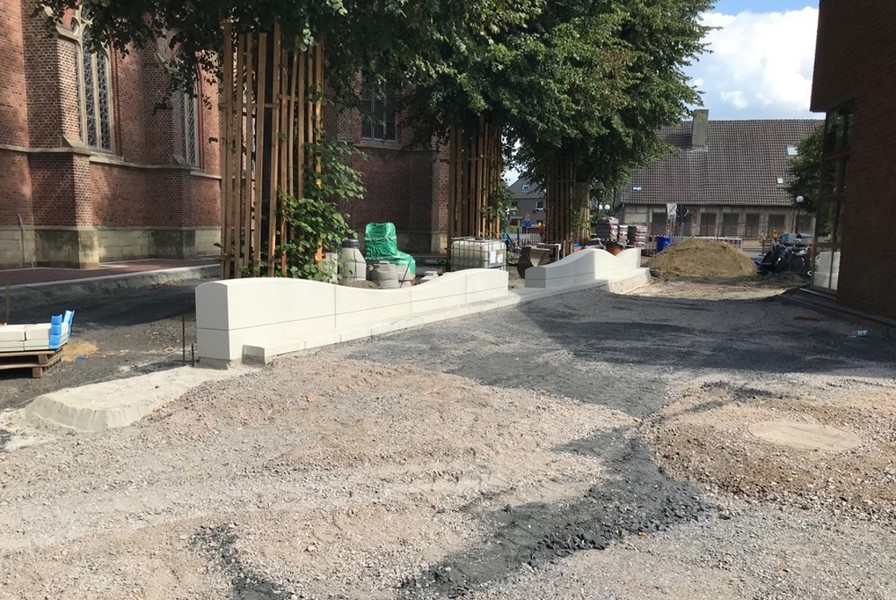

Die ersten Elemente des "tanzenden Bandes" werden gesetzt.

21.08.2019

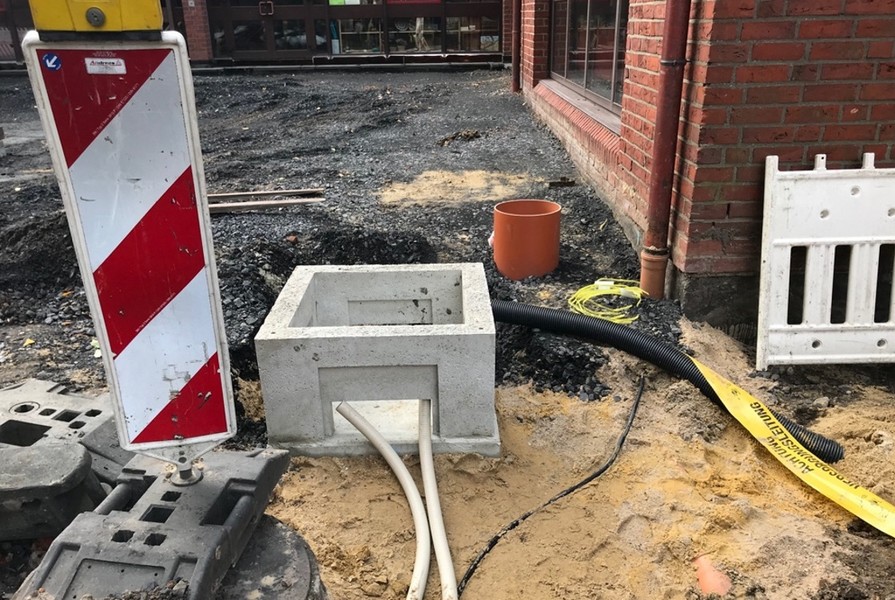

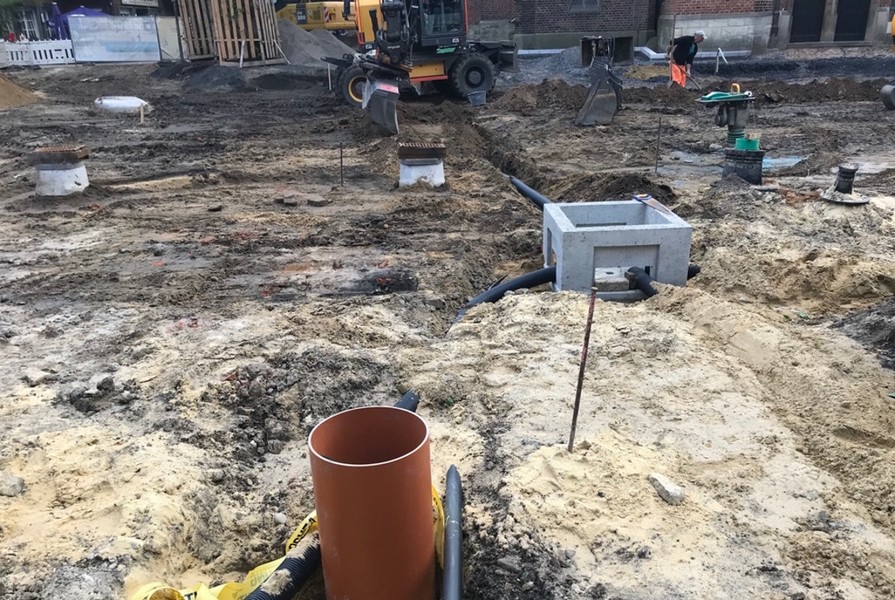

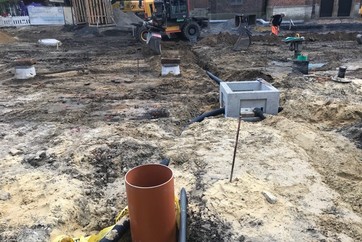

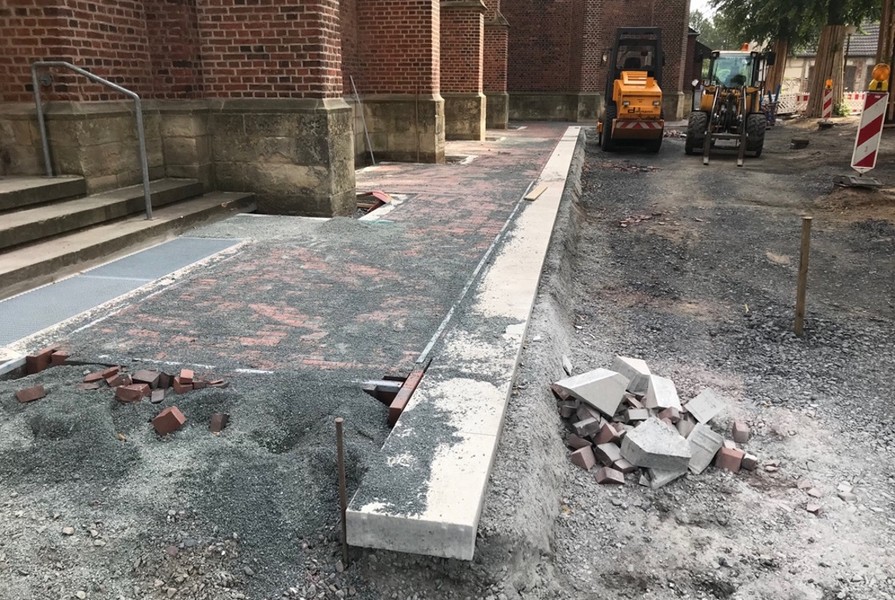

Leerrohre, Beleuchtungskabel und Straßenabläufe werden verlegt. Die Pflasterung des Passpartouts um das Kirchengebäude nimmt immer mehr Gestalt an.

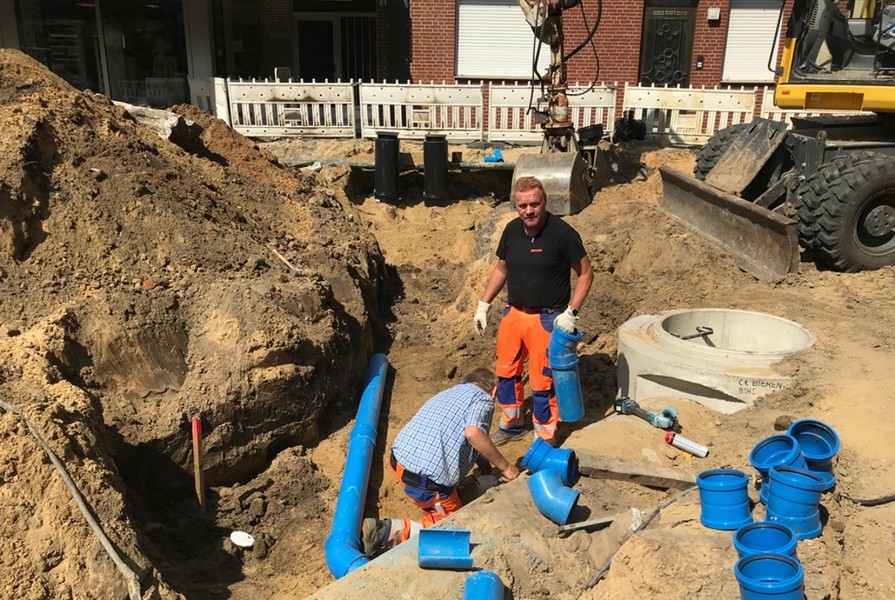

12.08.2019

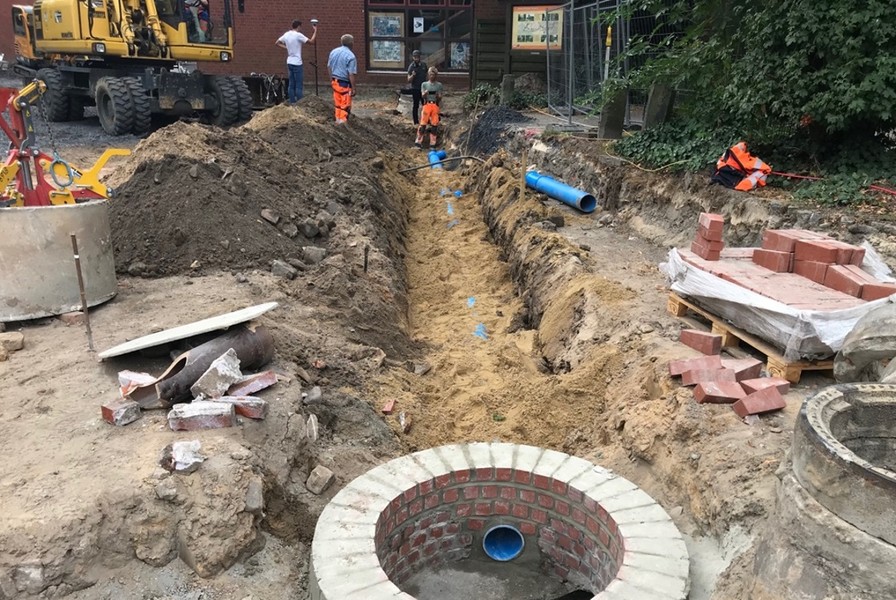

An den neuen Regenwasserkanal werden die Regenwasserleitungen der umliegenden Gebäude angeschlossen.

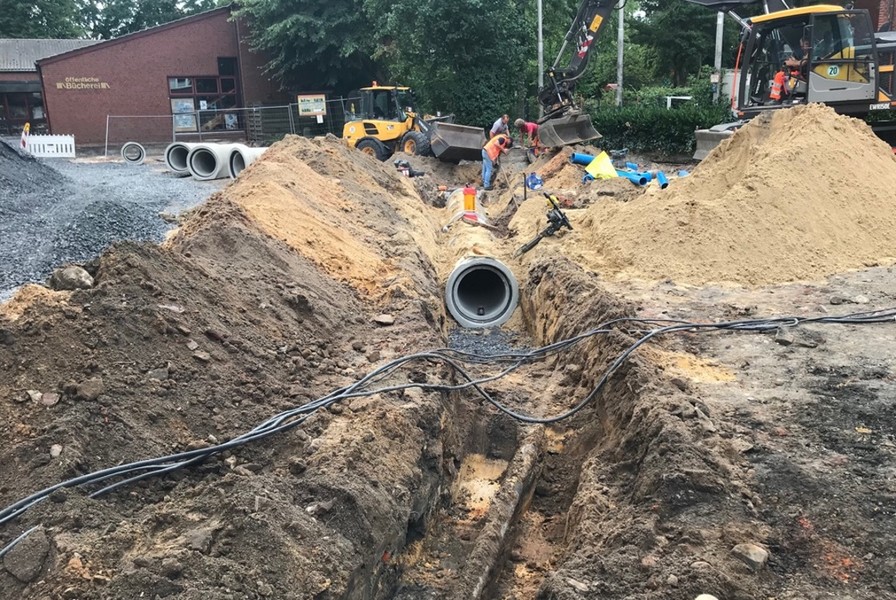

02.08.2019

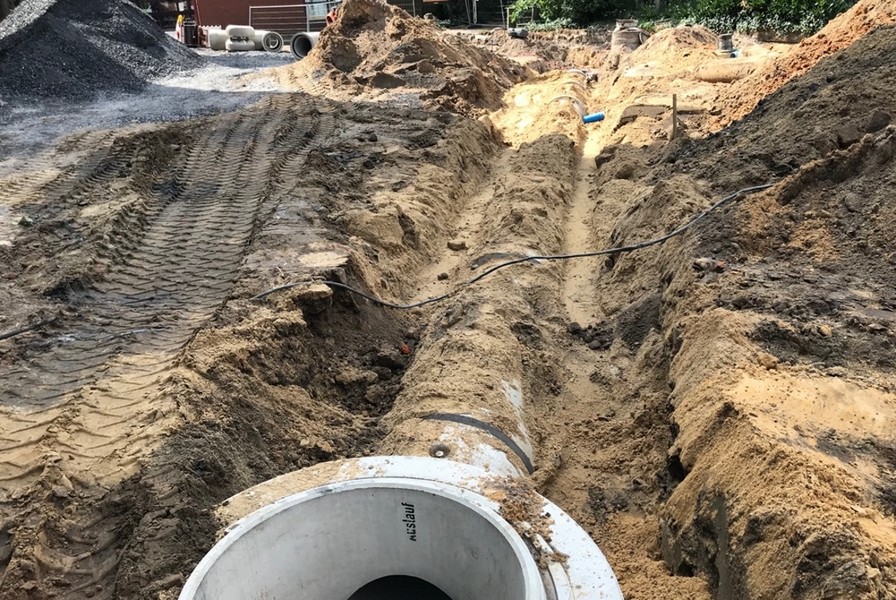

Im Zuge der Neugestaltung der Fläche wird der Regenwasserkanal im Bereich des Kirchplatzes erneuert.

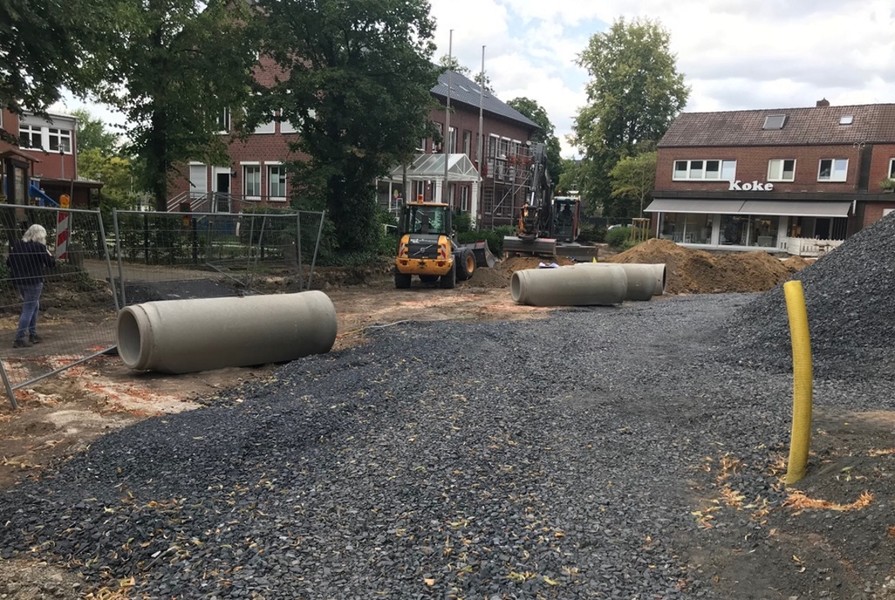

31.07.2019

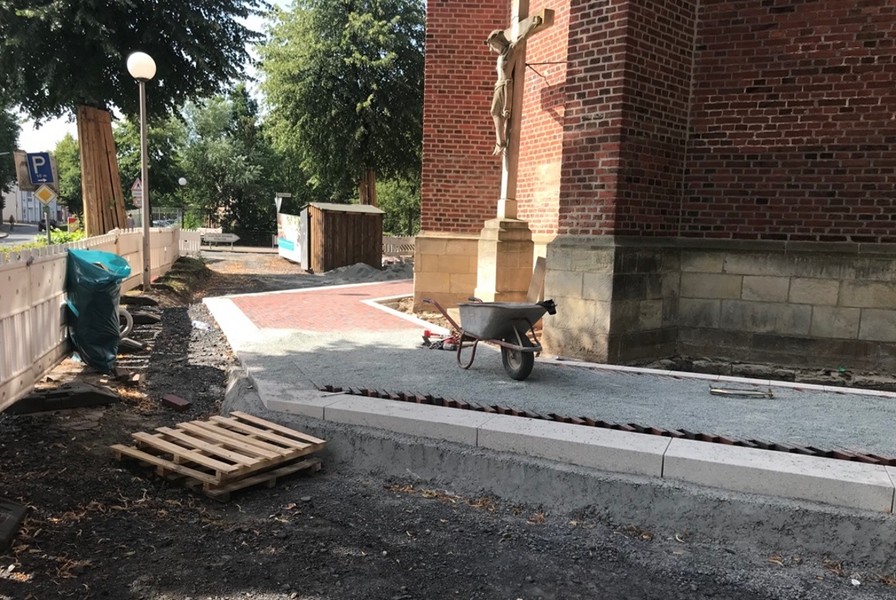

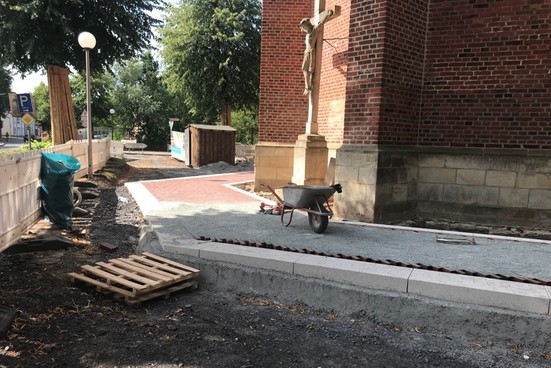

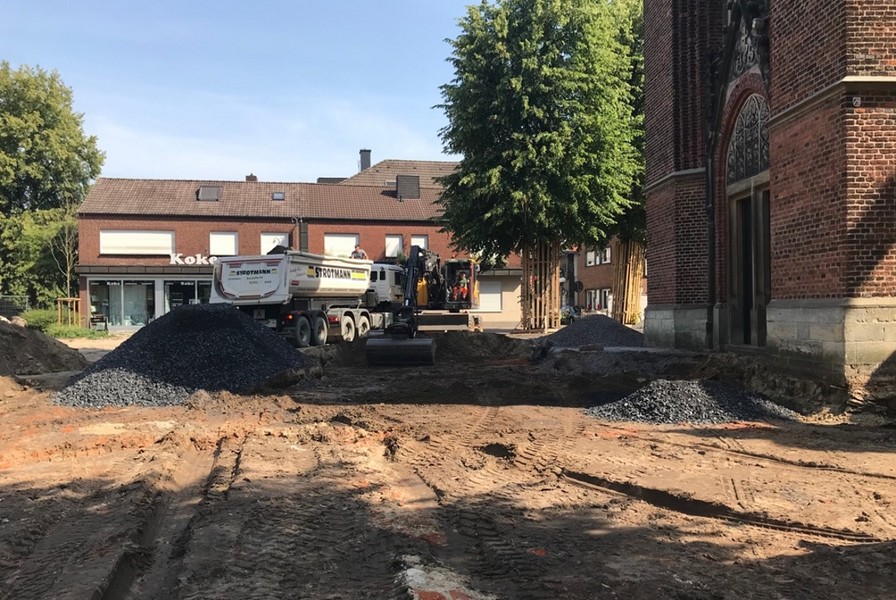

Auskofferungen und Einbau von Unterbaumaterial im Bereich des Kirchenvorblätzes und des Pfarrzentrums dienen als Vorbereitungsarbeiten der Pflasterungen. Dabei werden die Wurzeln der alten Linden schonend mit Spezialmaschinen freigelegt und später mit speziellem Pflanzsubstrat verfüllt.

Gleichzeitig werden schon Pflasterungen um Bereich des Passpartouts als Einrahmung der Laurentiuskirche vorgenommen.

16.07.2019

Die Gemeinde Senden, bzw. die ausführende Firma Dallmann wird am Montag, den 22.07.2019 die Bauphase 3 beginnen und hierfür den Kirchplatz im Bereich der Steverspatzen sperren. Die Kindertageseinrichtung Steverspatzen ist informiert und wird entsprechend die Eltern unterrichten. Der Seiteneingang ist bis dahin barrierefrei hergestellt, sodass auch die Fläche vor dem Hauptportal aufgenommen werden kann. Aktuell wird noch an einer verbindlichen Aussage gearbeitet, wann die Bauphase 4 beginnt und in welchem Zeitraum der Verkehr aus der Herrenstraße nicht mehr über den Laurentiusplatz abfließen kann.

25.06.2019

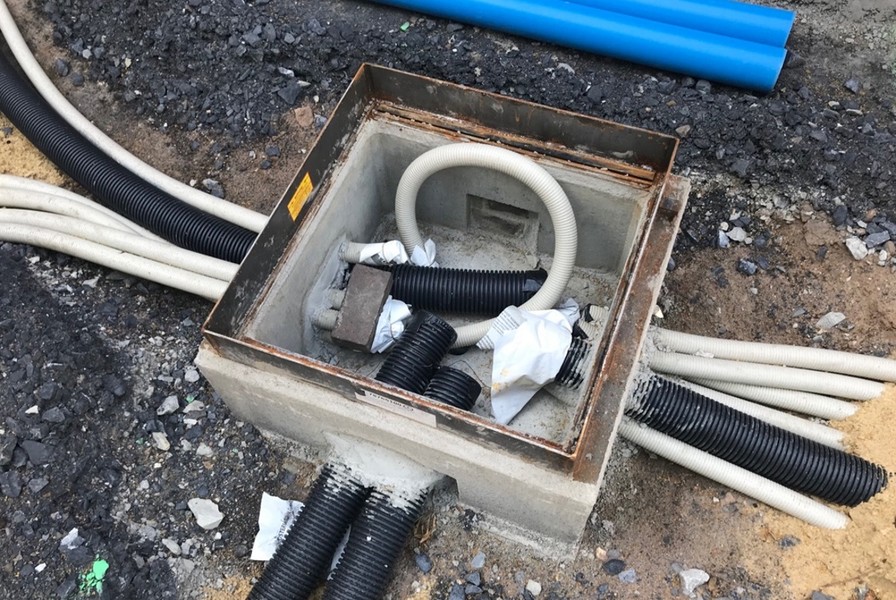

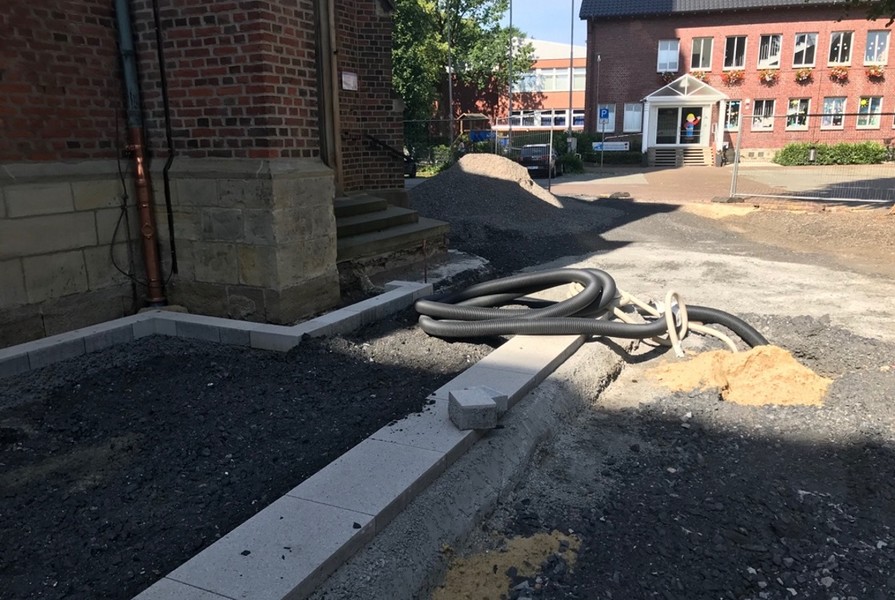

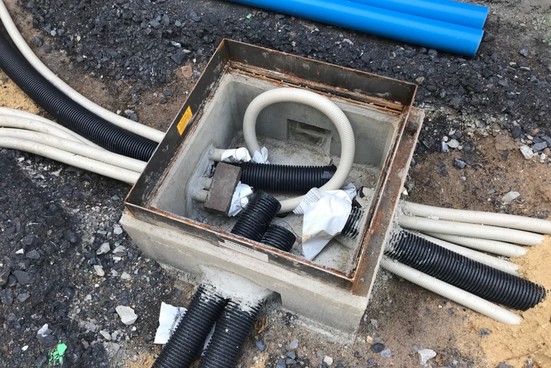

Leerrohre werden innerhalb des Kirchplatzes verlegt und die Einfassung für das Passpartout im Bereich der Laurentiuskirche wird gesetzt.

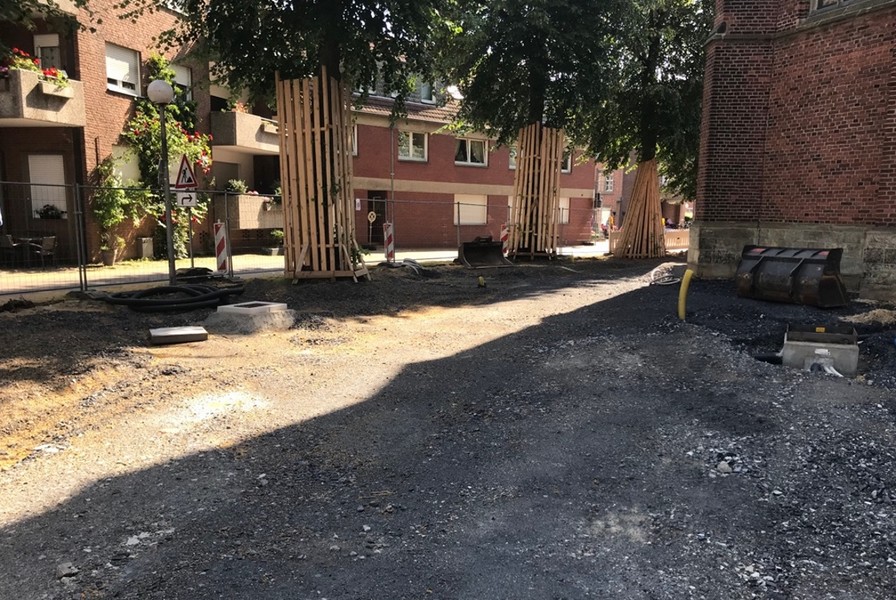

04.06.2019

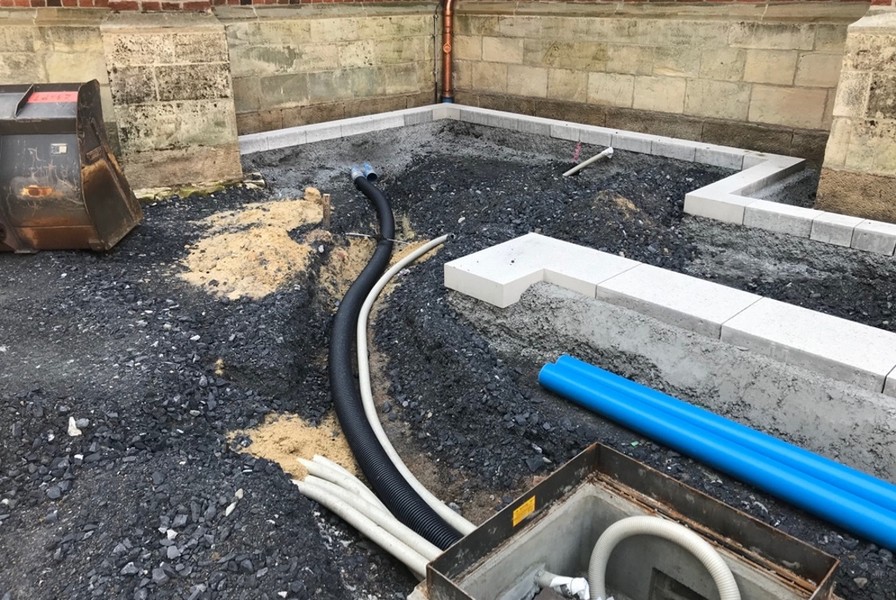

Die Tragschicht für die Pflasterung des Passepartouts wird eingebaut. Die Leerrohre für die Beleuchtung der Kirche und des tanzenden Bandes werden verlegt.

03.04.2019

Einen Tag eher als angesagt werden die Ampeln, die bisher den Verkehr in der Münsterstraße geregelt haben, abgebaut. Ab Donnerstag, den 04.04.2019, kann der Verkehr vor der St. Laurentius Kirche wieder ungestört fließen.

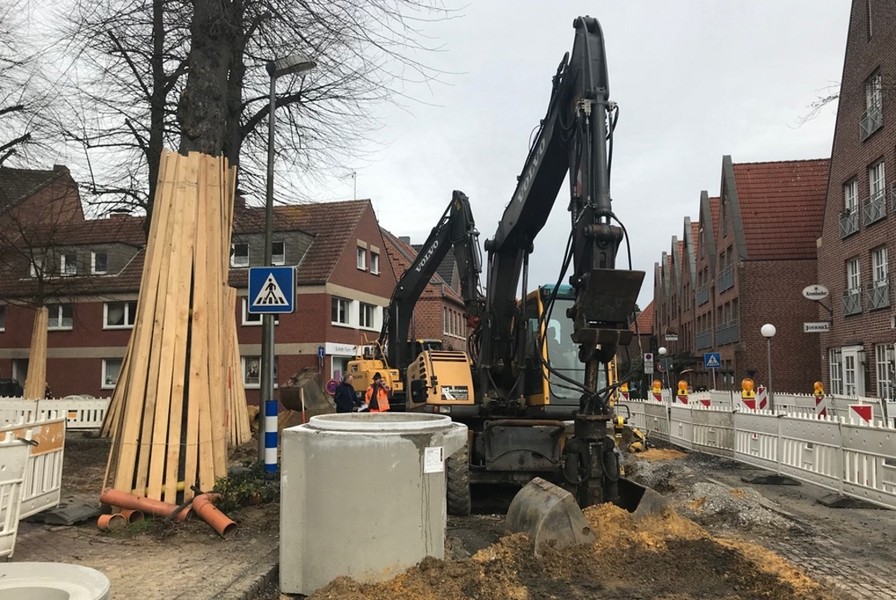

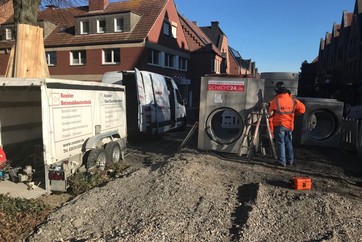

27.03.2019

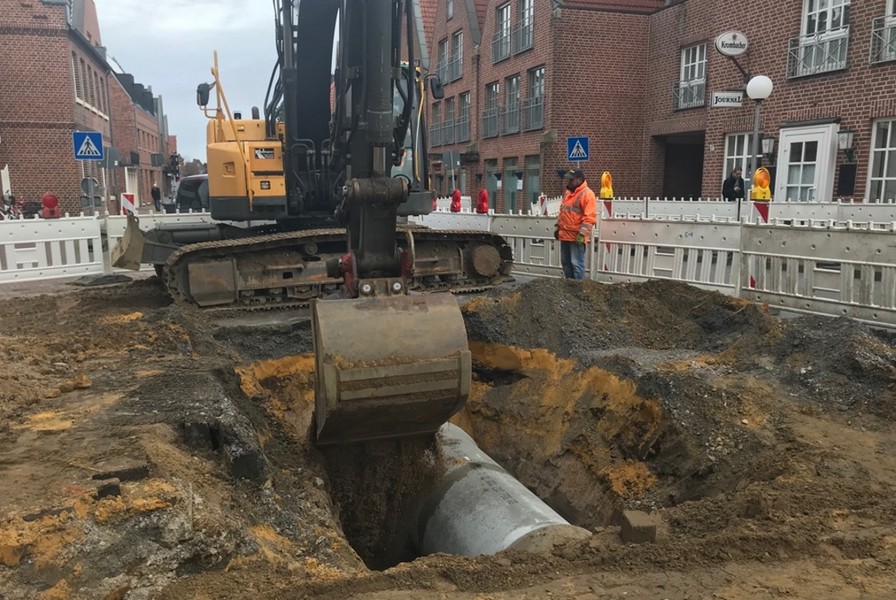

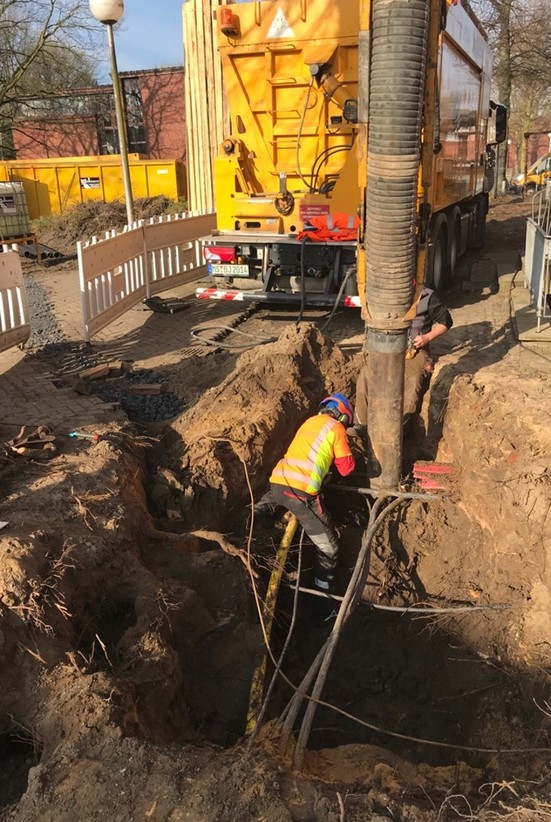

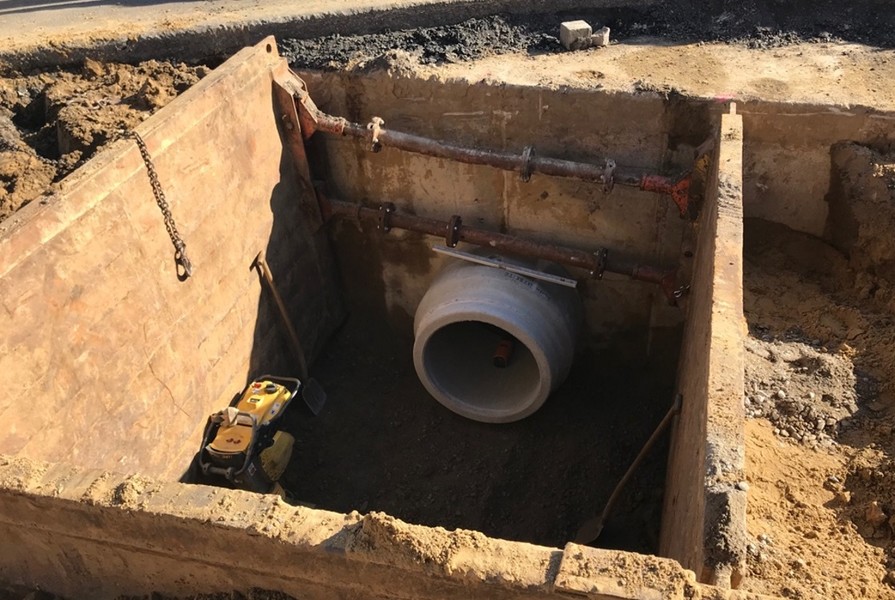

Rund um die Kirche werden zur Zeit Kanalbauarbeiten durchgeführt. In der Münsterstraße und südlich und nördlich der Kirche wird der Regenwasserkanal erneuert. Dieser wird im Vergleich zum alten Kanal um einiges vergrößert: der Durchmesser der Rohre erhöht sich von 600 mm auf 800 mm. Damit wird auf den  veränderten Anteil an versiegelter Fläche und die Zunahme an Starkregenereignissen reagiert. Bei heftigen Regenfällen gelangt in kurzer Zeit viel Regenwasser in den Kanal und muss abtransportiert werden.

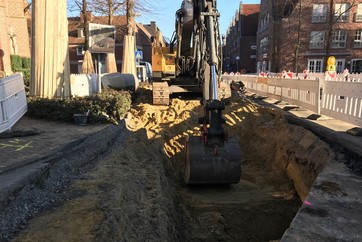

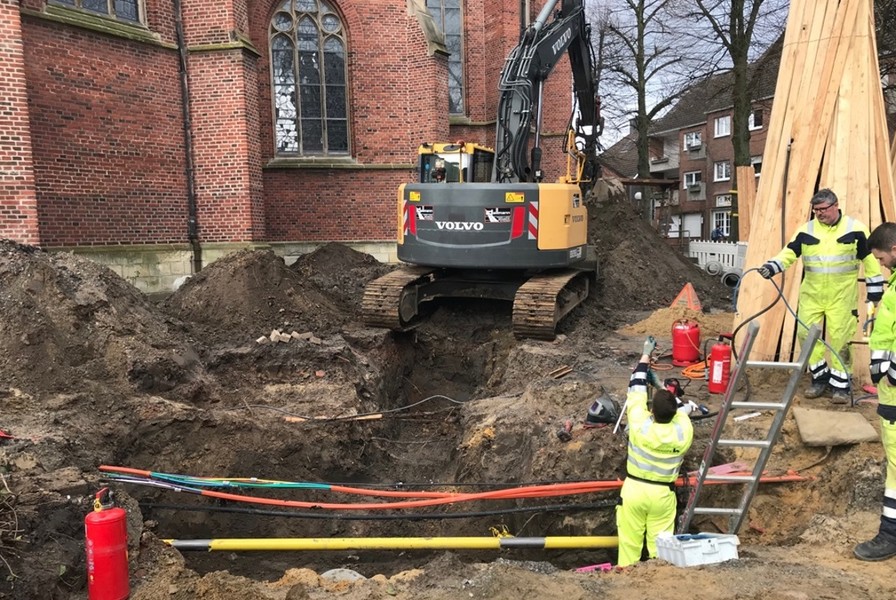

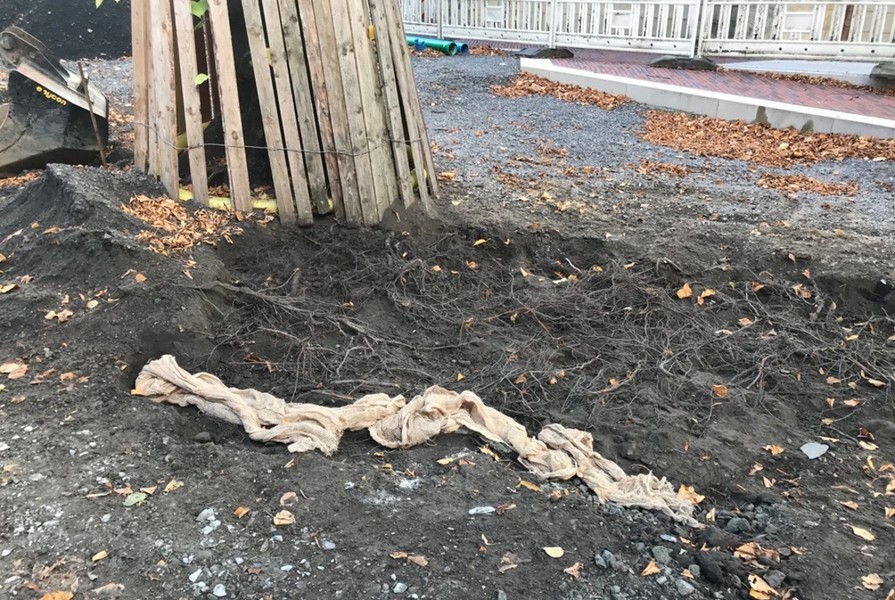

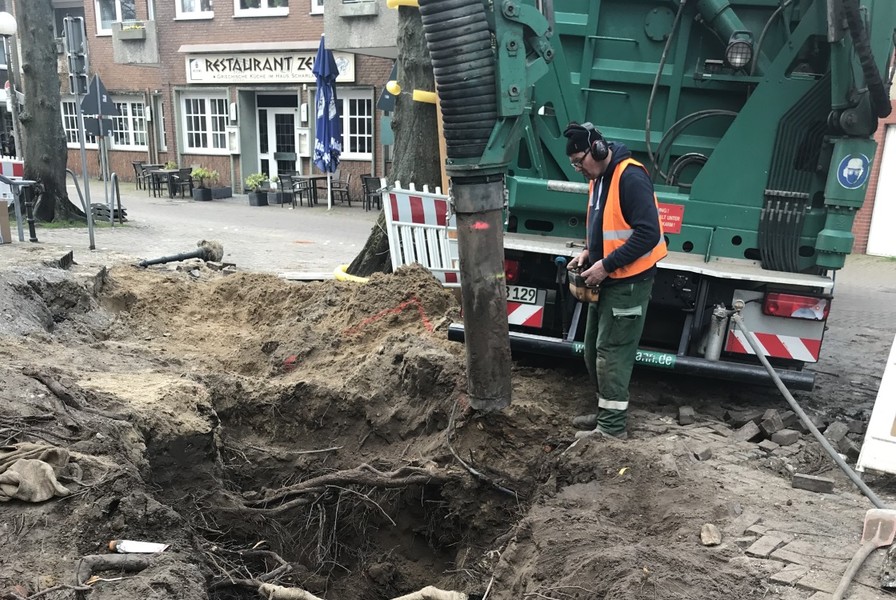

Zur Vorbereitung der Arbeiten werden die Wurzeln der Linden mit einem Saugbagger freigelegt und fachgerecht geschützt. Von einem Fachmann werden die Wurzeln bei Bedarf und ab einer gewissen Größe gestutzt und als Schutz mit Jutesäcken umhüllt. Die Arbeiten müssen mit Bedacht erledigt werden, da neben den empfindlichen Wurzeln zahlreiche Kabel und Leitungen den Platz unter der Erde beanspruchen. Auch wurden bei den tiefen Grabungen Knochen gefunden, die gesammelt und zu einem späteren Zeitpunkt erneut beigesetzt werden.

Die Arbeiten in der Münsterstraße werden voraussichtlich am 05.04.2019 abgeschlossen sein. Dann wird die Straße wieder ohne Ampelregelung zu befahren sein.

18.02.2019:

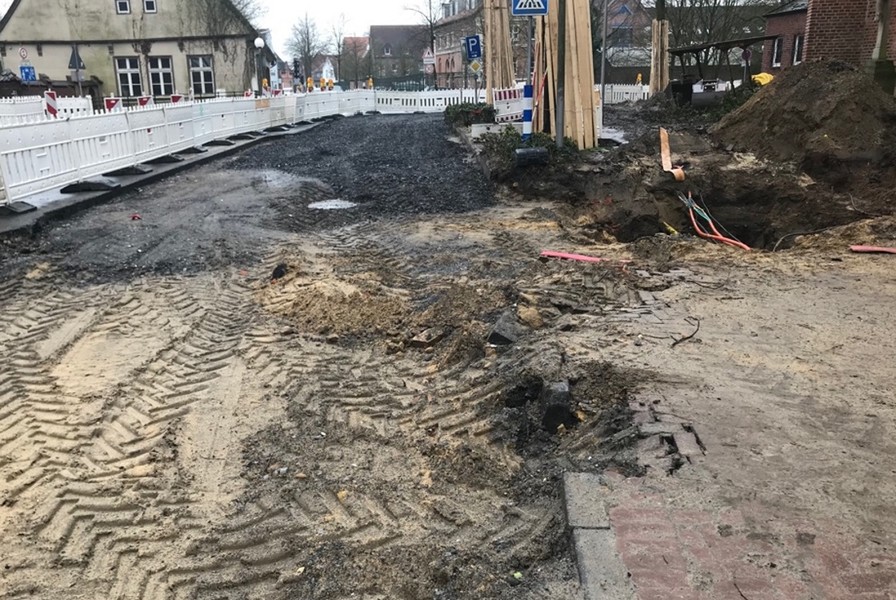

Mit der Baustelleneinrichtung wird begonnen. Dazu werden z.b. in den nächsten Tagen einige Bäume gefällt, Fahrspuren eingerichtet und Bereiche abgesperrt.

Leistungsportfolio

Zum Leistungsportfolio der Sendener Wirtschaftsförderung gehört:

  • Die Information über das gewerbliche Immobilienangebot und Beratung bei Suche nach Gewerbegrundstücken und –immobilien (für Produktions-, Büro-, Laden- und Lagerflächen)
  • Die Information und Beratung bei Neuansiedlungen, Betriebsverlagerungen und Betriebserweiterungen
  • Die Begleitung und Unterstützung bei Genehmigungsverfahren in Zusammenarbeit mit den Kollegen aus dem Fachbereich Bauen und Planen (einschließlich Herstellung von Kontakten zu übergeordneten Fachbehörden und anderen Einrichtungen)
  • Die Unterstützung in der Gründungsphase in Kooperation mit der wfc, der Kreishandwerkerschaft, der Industrie- und Handelskammer sowie der Handwerksammer
  • Die Information über Existenzgründungs- und Fördermittelberatung (> Erstkontakt und Weitervermittlung an die zuständigen Stellen)
  • Die Unterstützung bei der Fach- und Nachwuchskräftegewinnung durch Kooperationen mit Schulen, Unternehmen und Verbänden (Wirtschaft-Schule-Partner)
  • Die Durchführung von regelmäßigen Unternehmensbesuchen und Initiierung von Netzwerktreffen
  • Die Vermittlung zu Technologie-Transferstelle, Hochschulen, Forschungseinrichtungen
  • Die Durchführung von Informationsveranstaltungen in Kooperation mit den örtlichen Gewerbevereinen
  • Die Entwicklung / Koordination von Maßnahmen zur Verbesserung der wirtschaftlichen Infrastruktur (z.B. Förderung des Breitbandausbaues, Ortskern- und Einzelhandelsentwicklung, Fortentwicklung von Gewerbegebieten)
  • Informationsdienst für Wirtschafts- und Strukturdaten, Öffentlichkeitsarbeit und Standortmarketing
