Sportpark Senden wird weiter aufgewertet
Mittel aus dem Investitionspakt zur Förderung von Sportstätten
Die Landesregierung Nordrhein-Westfalen hatte die Förderung des von der Verwaltung vorgeschlagenen Maßnahmenbündels genehmigt. Im Rahmen des „Investitionspakts zur Förderung von Sportstätten“ übernimmt das Land 25 Prozent und der Bund 75 Prozent der Kosten. Die Gesamtförderung beträgt 220.000 Euro. Aufgrund von Baukostensteigerungen summieren sich die Ausgaben für die Modernisierungen und Erweiterungen auf rund 305.000 Euro.
Als weitere Maßnahme im Sportpark ist die Modernisierung der Beleuchtung geplant. Dazu sollen die vorhandenen Flutlichtstrahler an beiden Kunstrasenplätzen auf LED-Strahler umgerüstet werden. Der Auftrag ist bereits vergeben, sodass die Leuchten voraussichtlich Anfang November 2021 installiert werden können. Die Kosten von etwa 60.000 Euro werden zu 35 Prozent durch Mittel des Bundesministeriums gefördert.

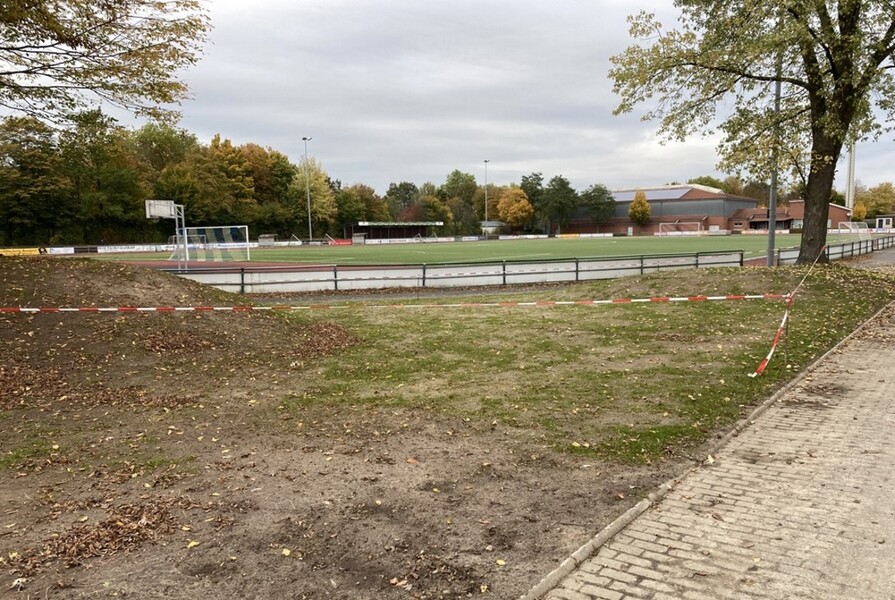

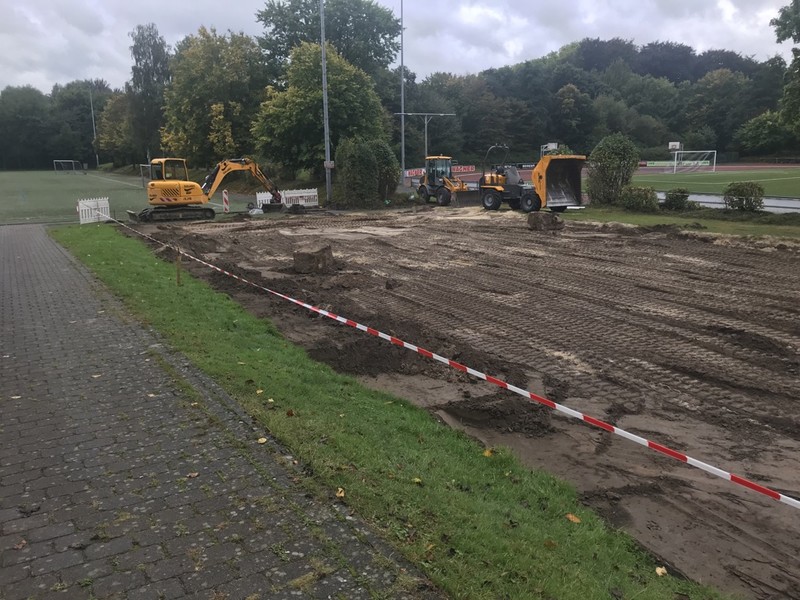

Das Unternehmen Galabo aus Münster hat Ende September 2021 damit begonnen, den Sportpark Senden noch attraktiver zu machen. Als erstes wird der Beachvolleyballbereich erneuert. Anschließend werden die Arbeiten zum Aufstellen der Sport- und Freizeitgeräte durchgeführt. Es soll eine Art Fitness-Parcours entstehen, der sechs verschiedenen Elemente zum Training von Balance, Kraft, Koordination und Konzentration enthält. Das Prinzip ist vergleichbar mit den früheren „TrimmDich-Pfaden. Weitere Umbauarbeiten, wie die Erneuerung der vorhandenen Basketballanlage und die zusätzliche Installation einer interaktiven Fußballwand, werden aufgrund der Witterung erst im Frühjahr 2022 durchgeführt.
Dokumentation des Baufortschritts

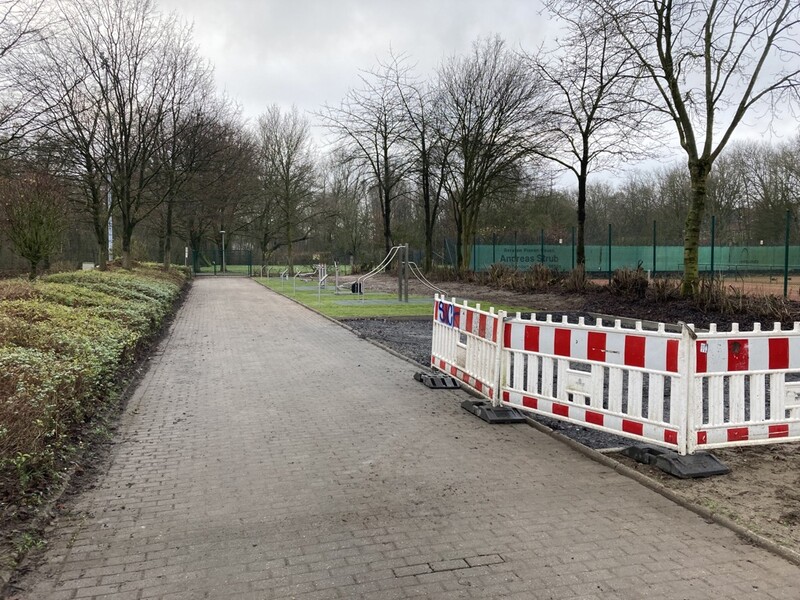

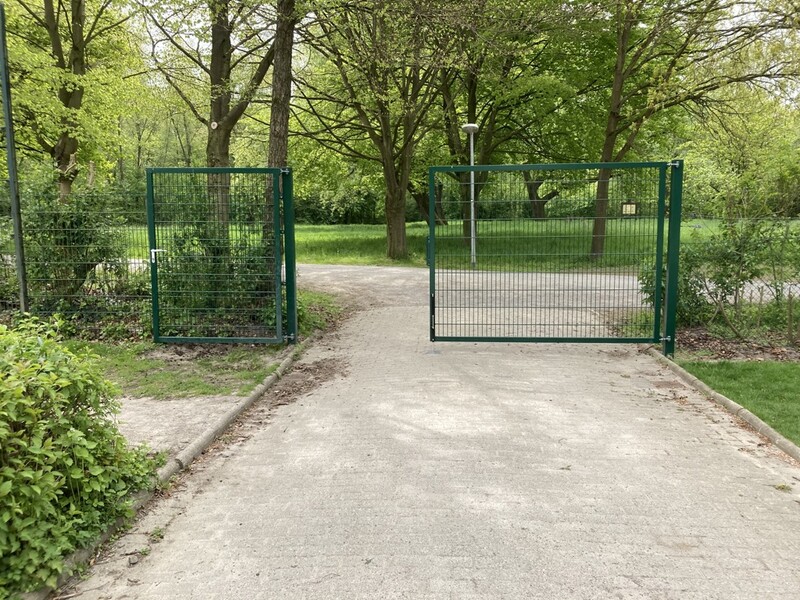

05.05.2022

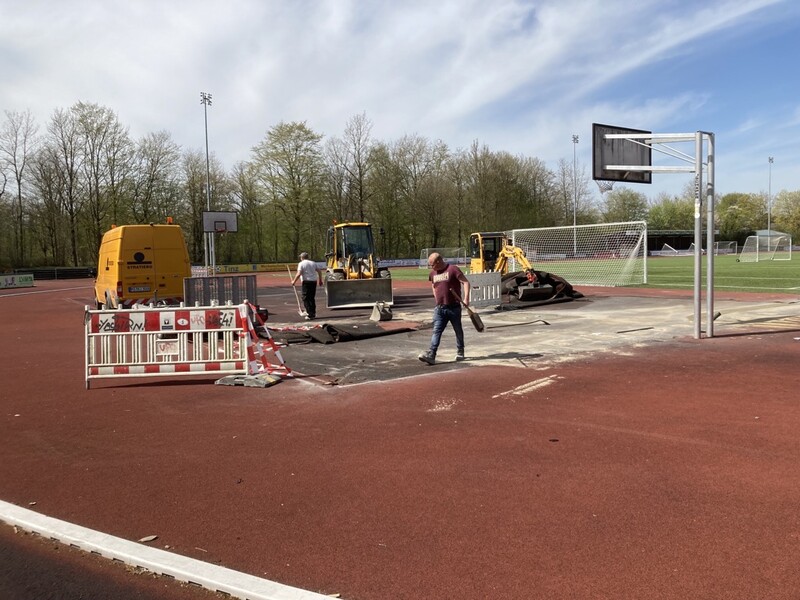

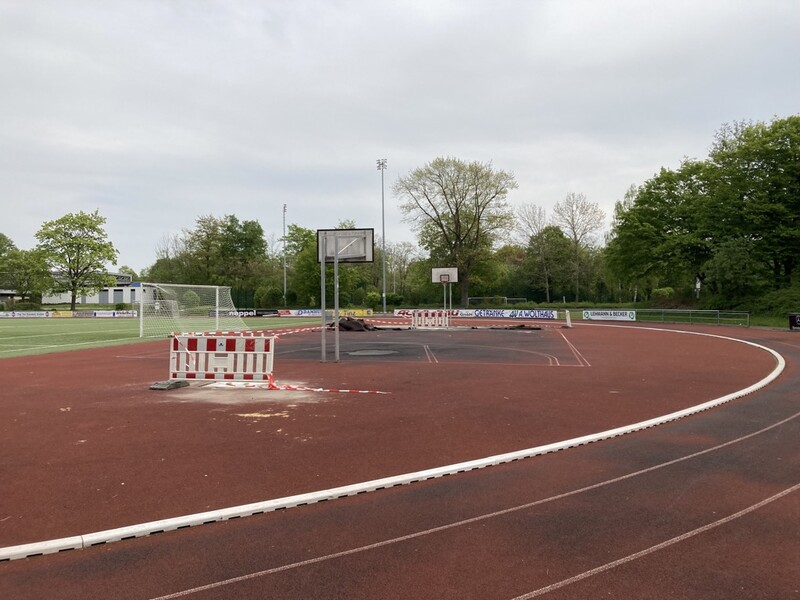

Die Überarbeitung des kompletten Segments mit einem neuen Fallschutzbelag ist für die 20. Kalenderwoche geplant. Hierfür dürfen die Temperaturen bei Tag und Nacht nicht unter 5 Grad Celsius absinken. Als Abschluss werden noch die Spielfeldmarkierungen für das Basketballfeld und der interaktiven Torwand aufgetragen.

06.01.2022
Fitness- und Outdoorgeräte

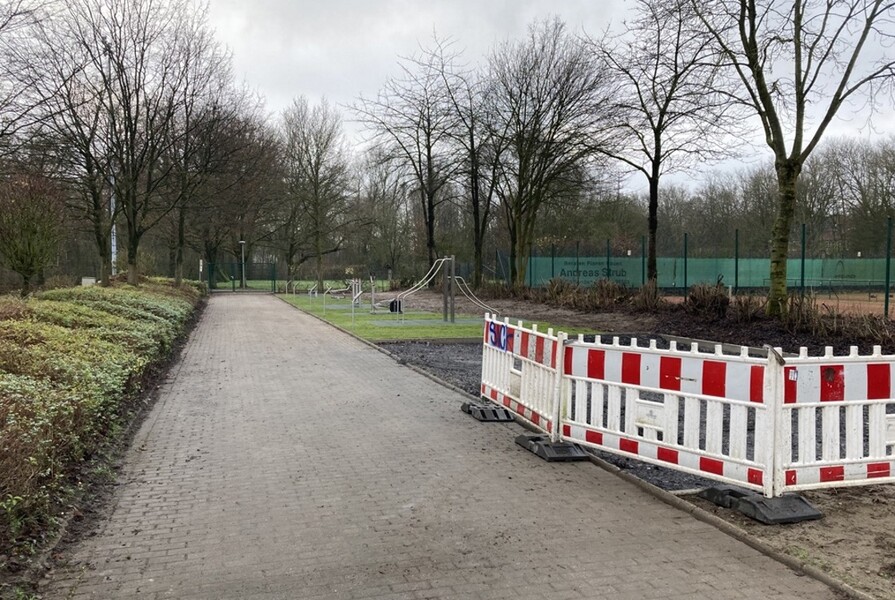

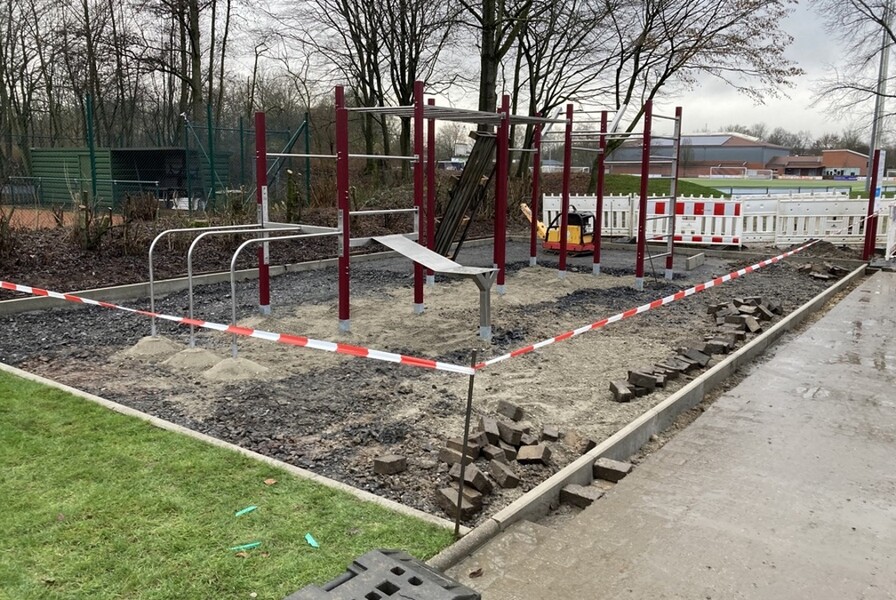

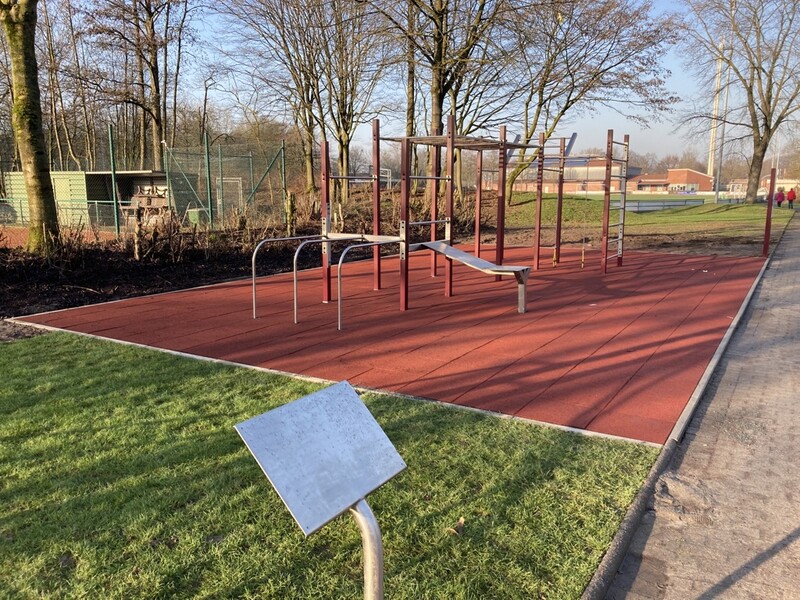

Vom 09.10. 2021 bis 06.01.2022 wird das Gelände für die Fitness- und Outdoorgeräte vorbereitet und die Geräte aufgestellt. Am 06.01.2022 wurde die Calisthenics Anlage (Anlage für "Eigengewichtstraining") installiert.

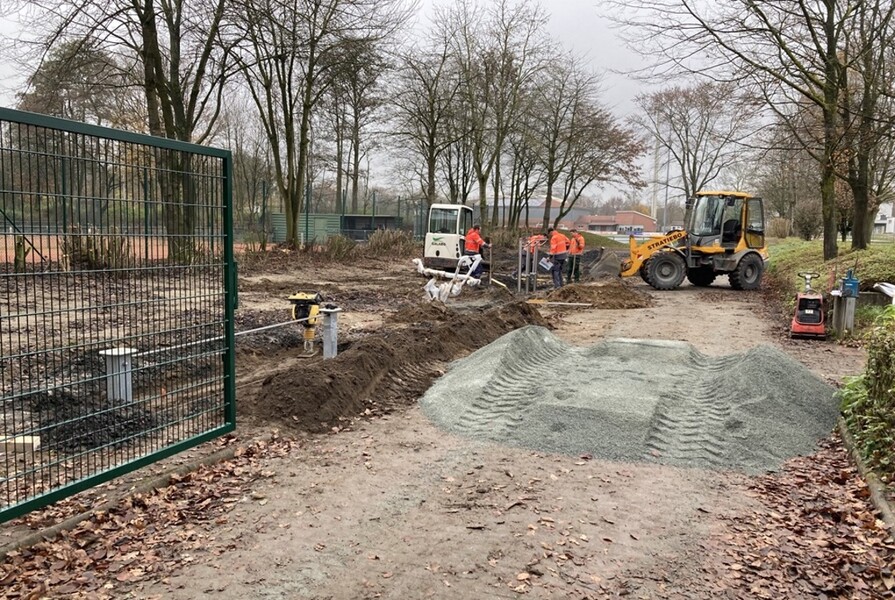

06.10.2021 bis 09.10.2021

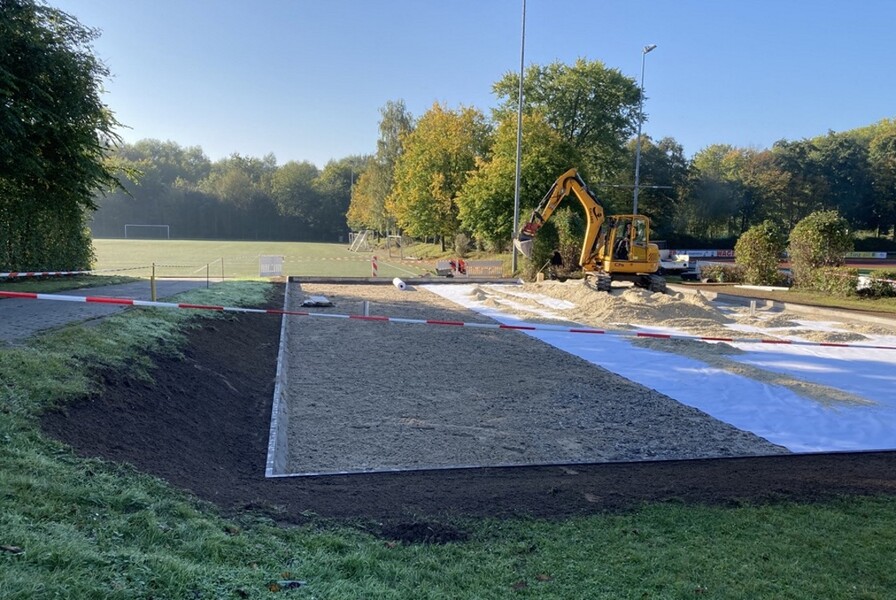

Innerhalb des Beachvolleyballplatzes werden Drainagen verlegt und eine Drainageschicht eingebaut. Anschließend wird der Sand in die Anlage eingebracht.
